高架軌道都是怎麼上去的呢? 2021/02/01
技術大揭密

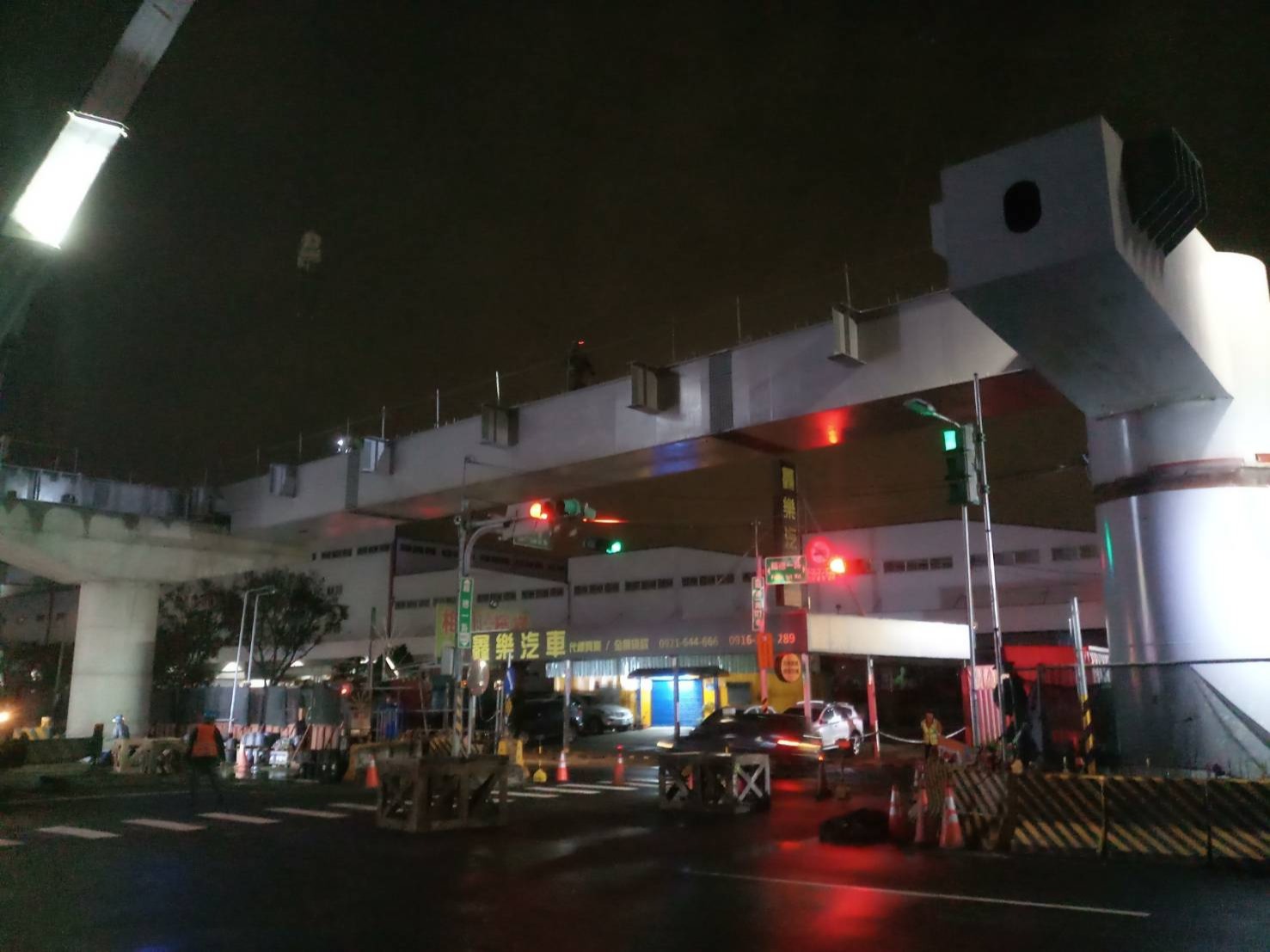

捷運三鶯線高架

捷運三鶯線高架

捷運工程的施工初期大多都在做地下的基礎,一般民眾看不到,往往沒什麼感覺,當一根根的柱頭冒出來時,才慢慢覺得好像有在動;而當橋梁一段一段的吊上去之後,感覺路線越來越完整了!

捷運三鶯線全線都是高架的,上面一節一節的橋梁,若依材料區分,大致可分為鋼構橋梁及鋼筋混凝土橋梁,而三鶯線大都是預鑄的形式(意即:在工廠生產組裝完成,再用拖板車運來工地,用吊車吊上去)預鑄的橋梁,最後都是吊車占用很大的車道來進行施工,因此只要在一般道路上,我們都只能半夜施工才不致於影響交通,今天我們就來簡單介紹一下夜間吊梁的施工步驟吧!



首先是事前的準備工作:

一開始一定要規劃整個晚上的流程,為了避免影響交通,整個過程不能超過早上6:00,交通維持人員首先進行交通管制,通常會封閉單向車道,採點放通行。

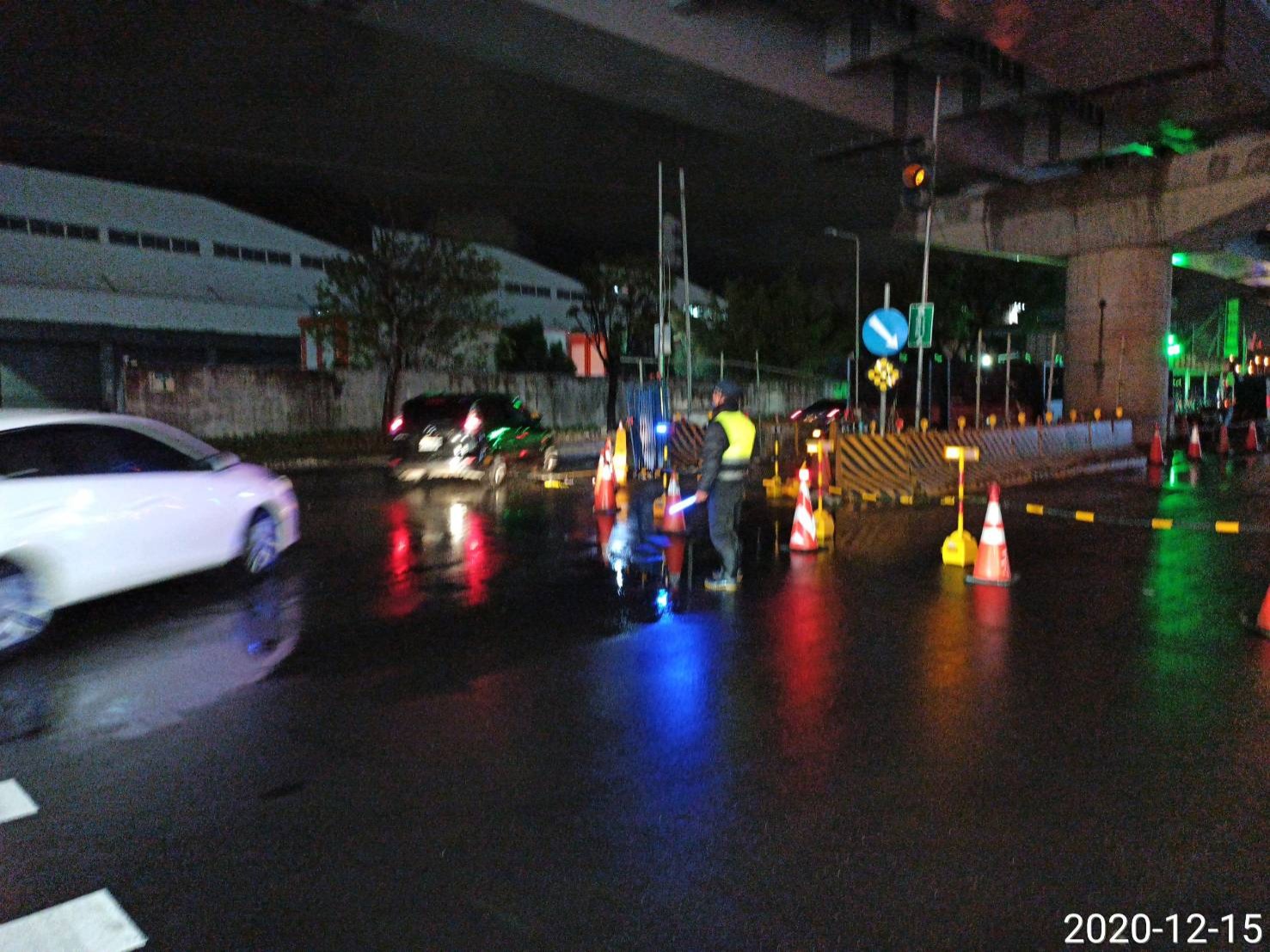

交通維持人員進行交通管制

▲圖說:交通維持人員進行交通管制

接著要針對施工人員進行酒測、行前教育,接著測量現場風速,如果超過10M/s,則停止施工,確認緊急搶修物料備妥,檢查吊車一機三證,林林總總的,事前準備工作不少呢!

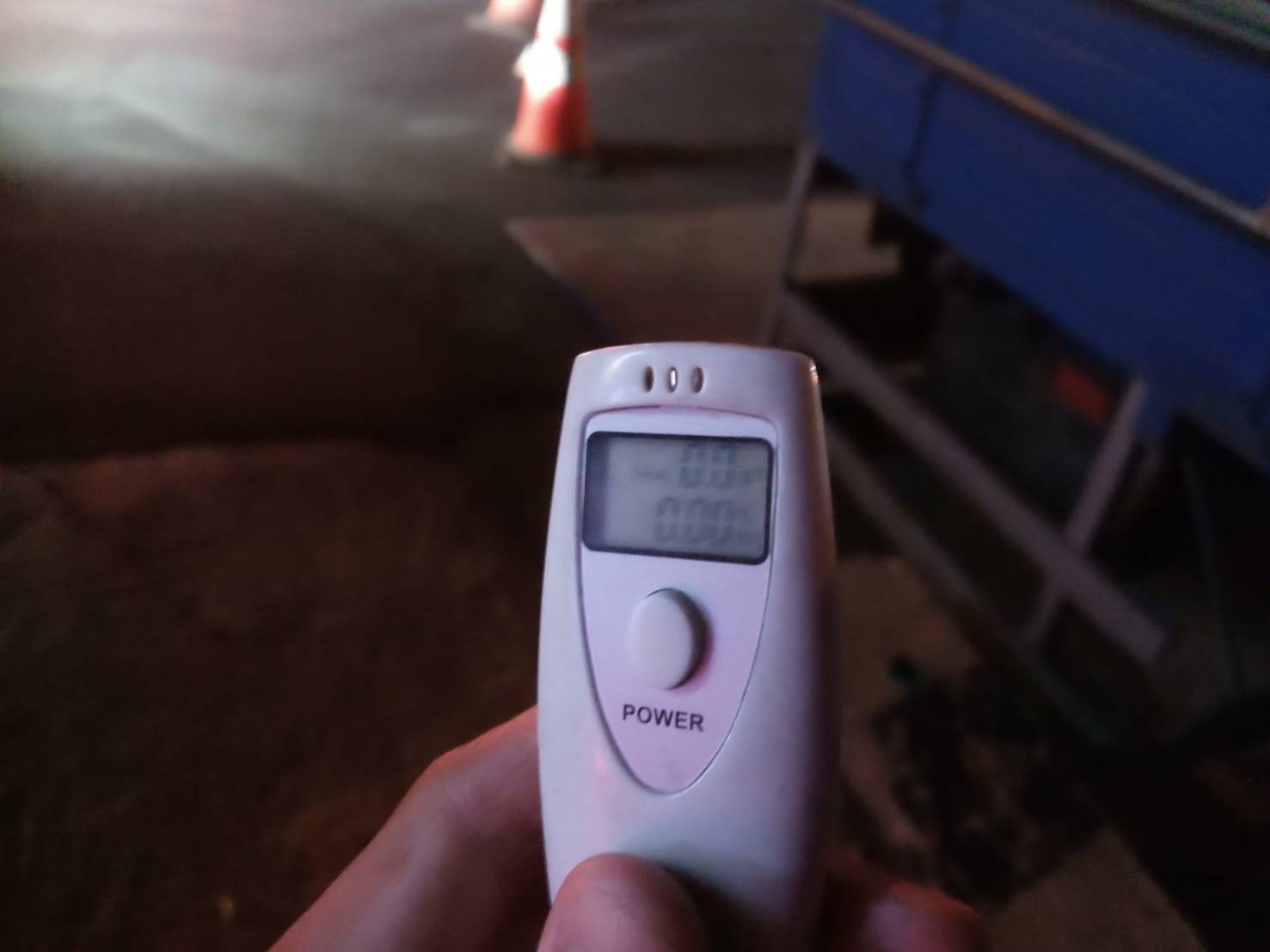

對工作人員進行酒測

▲圖說:對工作人員進行酒測

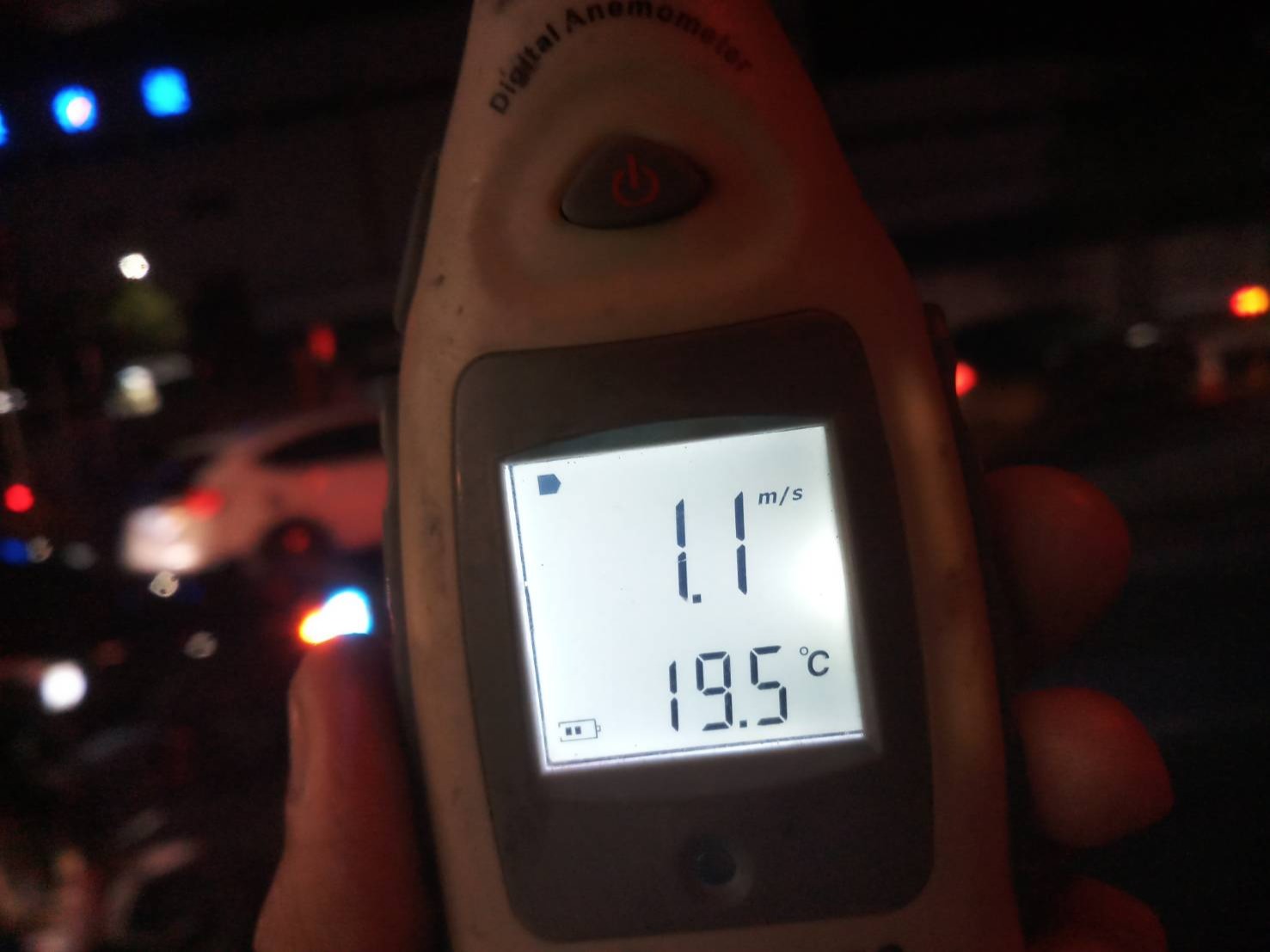

測量現場風速

▲圖說:測量現場風速

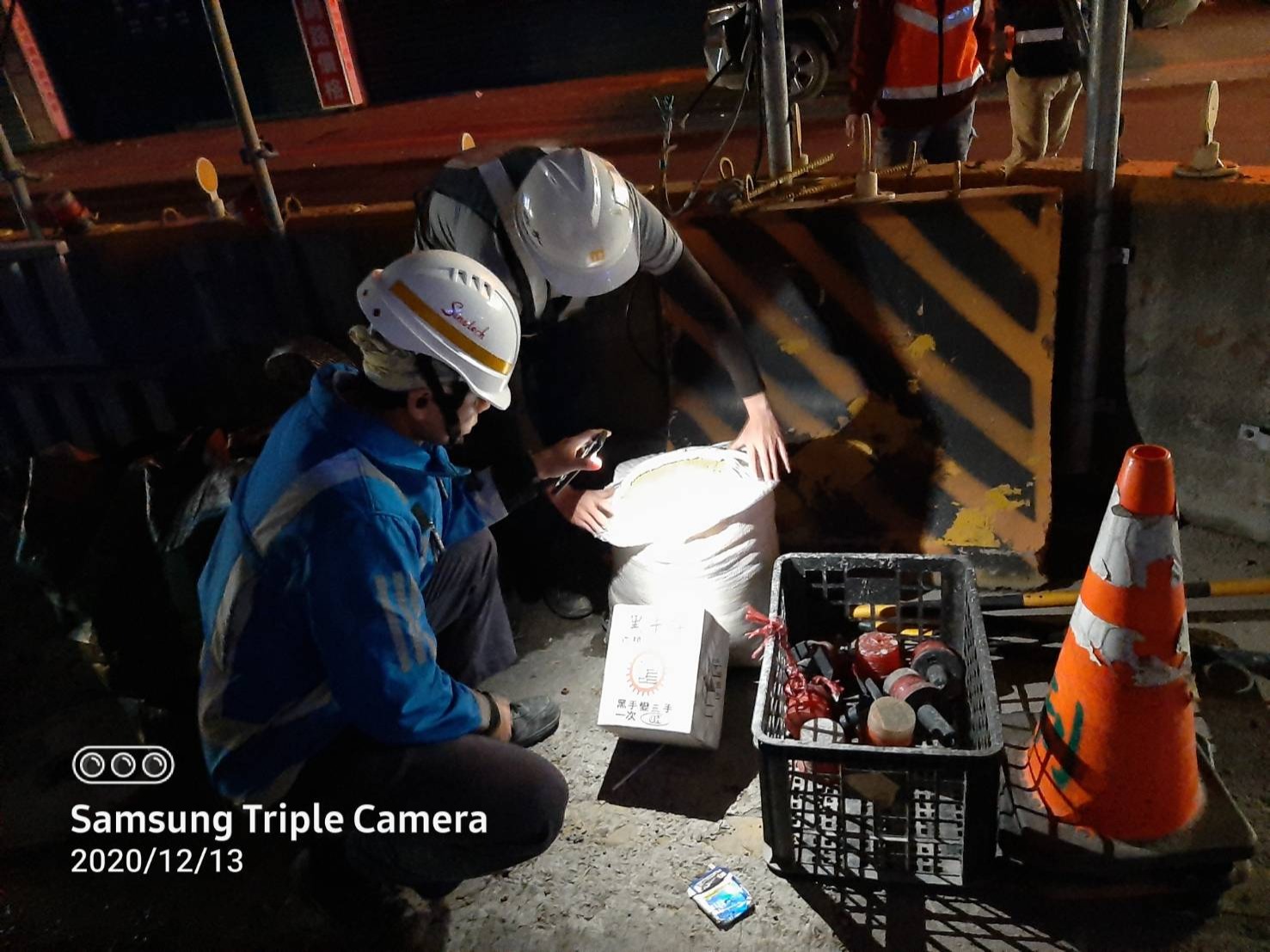

確認緊急物資均已備妥

▲圖說:確認緊急物資均已備妥

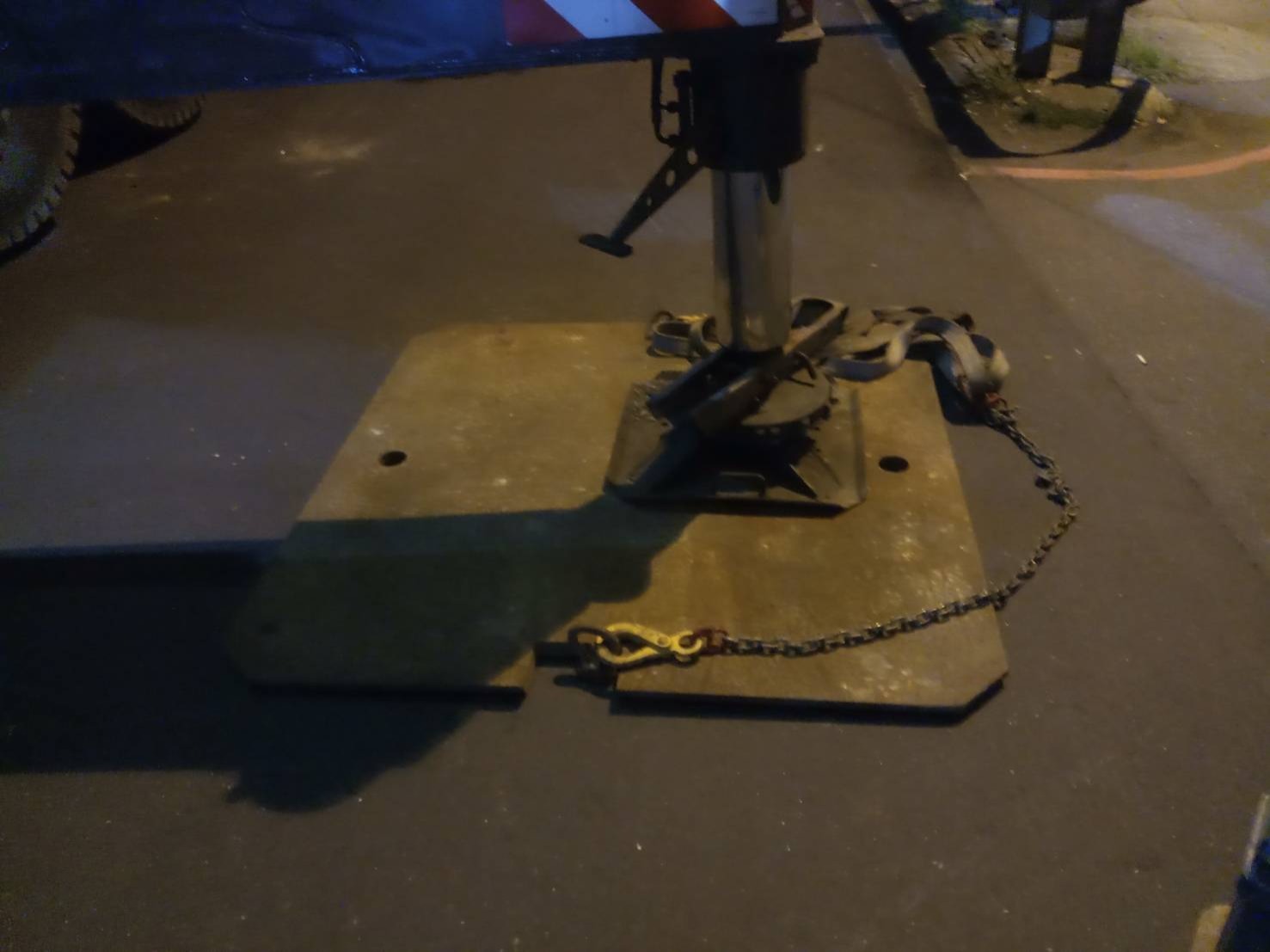

吊車的腳撐撐妥

▲圖說:吊車的腳撐撐妥

事前準備工作全部做好之後,就可以開始吊梁囉!

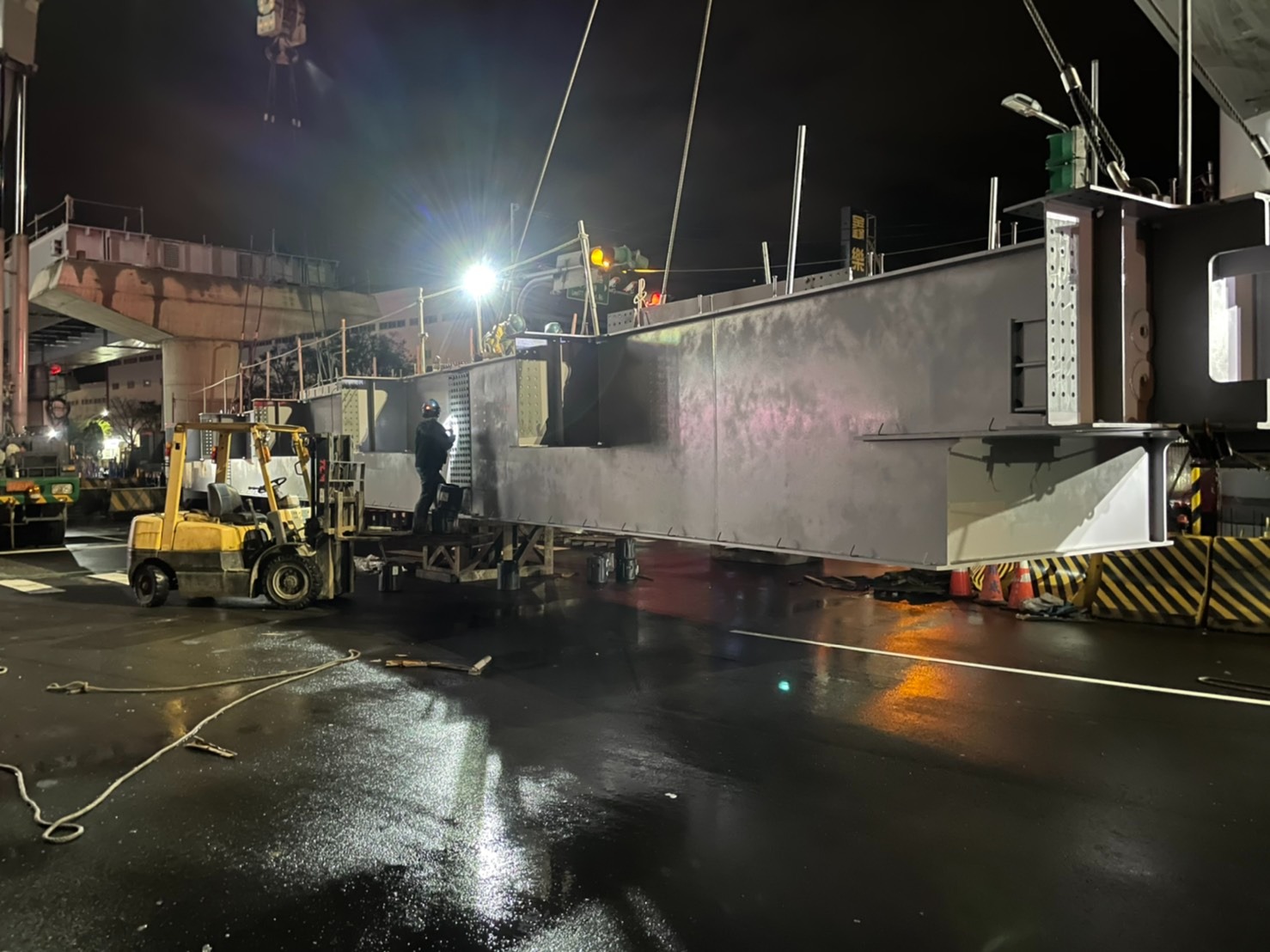

開始吊梁,今天是吊鋼箱梁

▲圖說:開始吊梁,今天是吊鋼箱梁

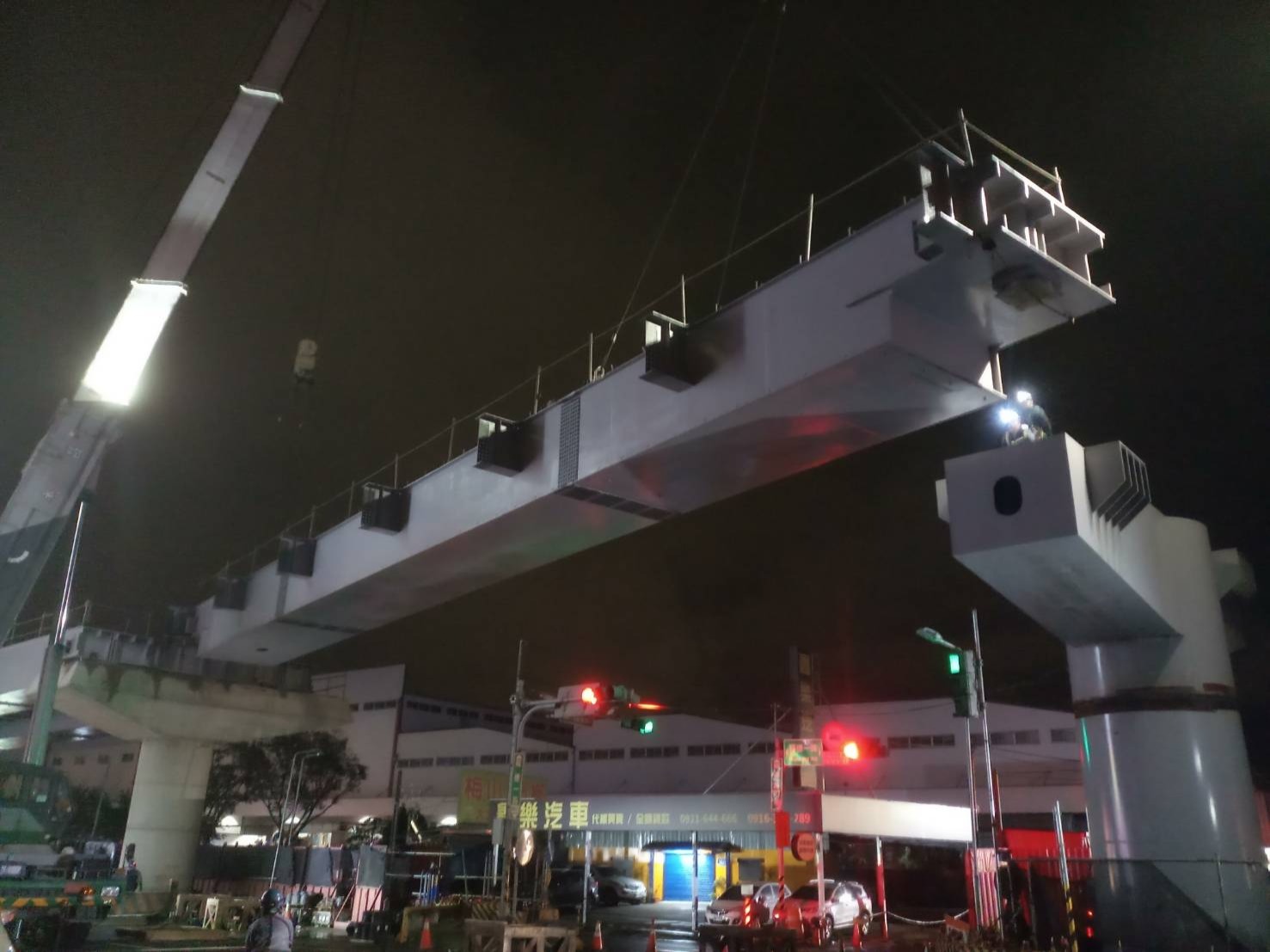

吊梁作業進行中

▲圖說:吊梁作業進行中

交維撤收,恢復通車!

▲圖說:交維撤收,恢復通車!

看起來簡單的工作,可是為了達到安全、快速,出動的人員著實不少,今天又順利安裝完成一支鋼梁,平安收工!

延伸閱讀

帶你認識捷運局的施工督導
2026/07/08
知識小百科
施工督導的核心目的在於提升工程品質、確保工期進度,並保障施工安全。並透過監造單位監督承攬商按照合約圖說及規範施工,確保工程順利完工。
MORE
有感涼風大揭密!高架捷運站如何不吹冷氣:三鶯線龍埔站(LB05)
2026/07/06
知識小百科
捷運龍埔站成功打造出一座不需耗電吹冷氣、卻能自主節能呼吸的科技綠建築車站。
MORE
捷運開工前,工程師最先調查什麼?
2026/07/03
知識小百科
其實捷運工程正式動工時,工程師早已展開一場看不見的「偵查任務」啦!
MORE
回到最上方
