高架軌道都是怎麼上去的呢? 2021/02/01
技術大揭密
捷運三鶯線高架

捷運三鶯線高架

捷運工程的施工初期大多都在做地下的基礎,一般民眾看不到,往往沒什麼感覺,當一根根的柱頭冒出來時,才慢慢覺得好像有在動;而當橋梁一段一段的吊上去之後,感覺路線越來越完整了!

捷運三鶯線全線都是高架的,上面一節一節的橋梁,若依材料區分,大致可分為鋼構橋梁及鋼筋混凝土橋梁,而三鶯線大都是預鑄的形式(意即:在工廠生產組裝完成,再用拖板車運來工地,用吊車吊上去)預鑄的橋梁,最後都是吊車占用很大的車道來進行施工,因此只要在一般道路上,我們都只能半夜施工才不致於影響交通,今天我們就來簡單介紹一下夜間吊梁的施工步驟吧!

首先是事前的準備工作:

一開始一定要規劃整個晚上的流程,為了避免影響交通,整個過程不能超過早上6:00,交通維持人員首先進行交通管制,通常會封閉單向車道,採點放通行。

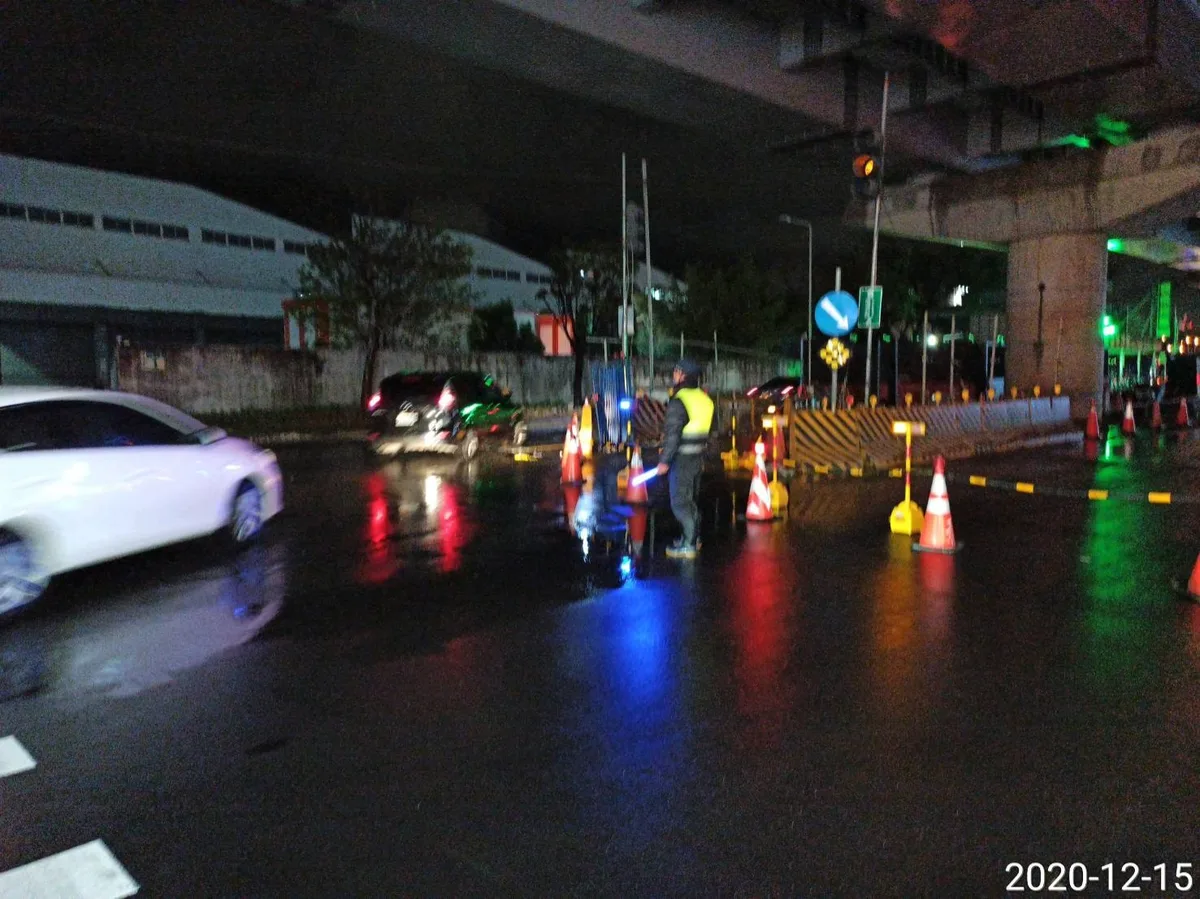

交通維持人員進行交通管制

▲圖說:交通維持人員進行交通管制

接著要針對施工人員進行酒測、行前教育,接著測量現場風速,如果超過10M/s,則停止施工,確認緊急搶修物料備妥,檢查吊車一機三證,林林總總的,事前準備工作不少呢!

對工作人員進行酒測

▲圖說:對工作人員進行酒測

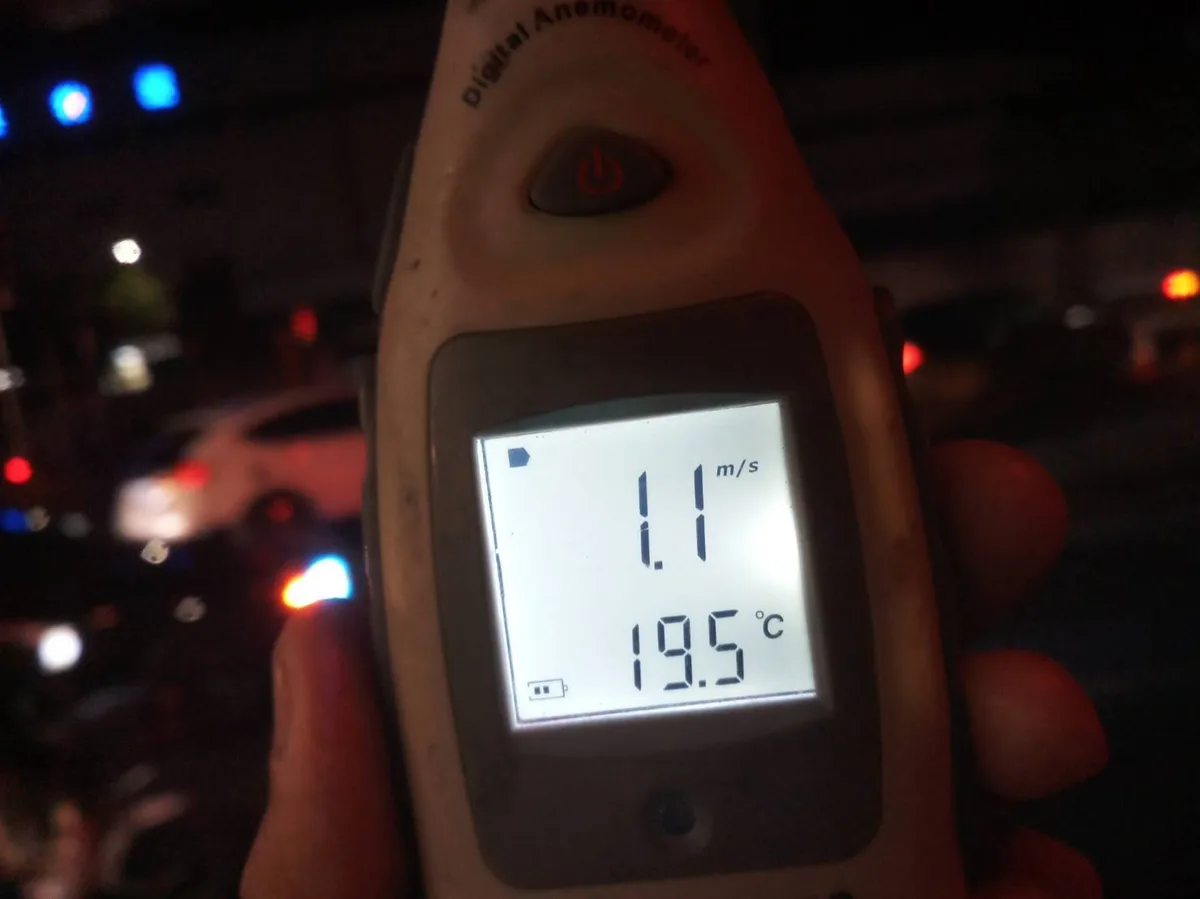

測量現場風速

▲圖說:測量現場風速

確認緊急物資均已備妥

▲圖說:確認緊急物資均已備妥

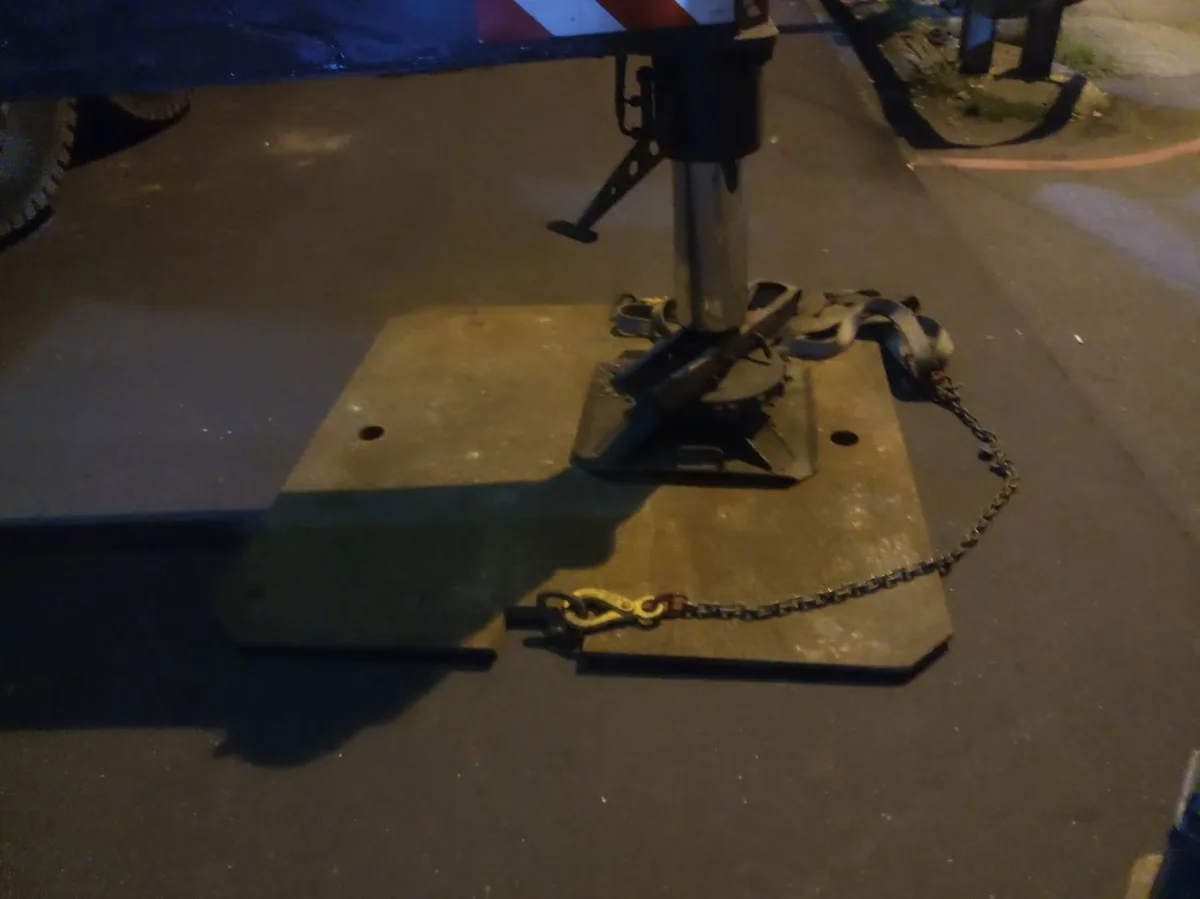

吊車的腳撐撐妥

▲圖說:吊車的腳撐撐妥

事前準備工作全部做好之後,就可以開始吊梁囉!

開始吊梁,今天是吊鋼箱梁

▲圖說:開始吊梁,今天是吊鋼箱梁

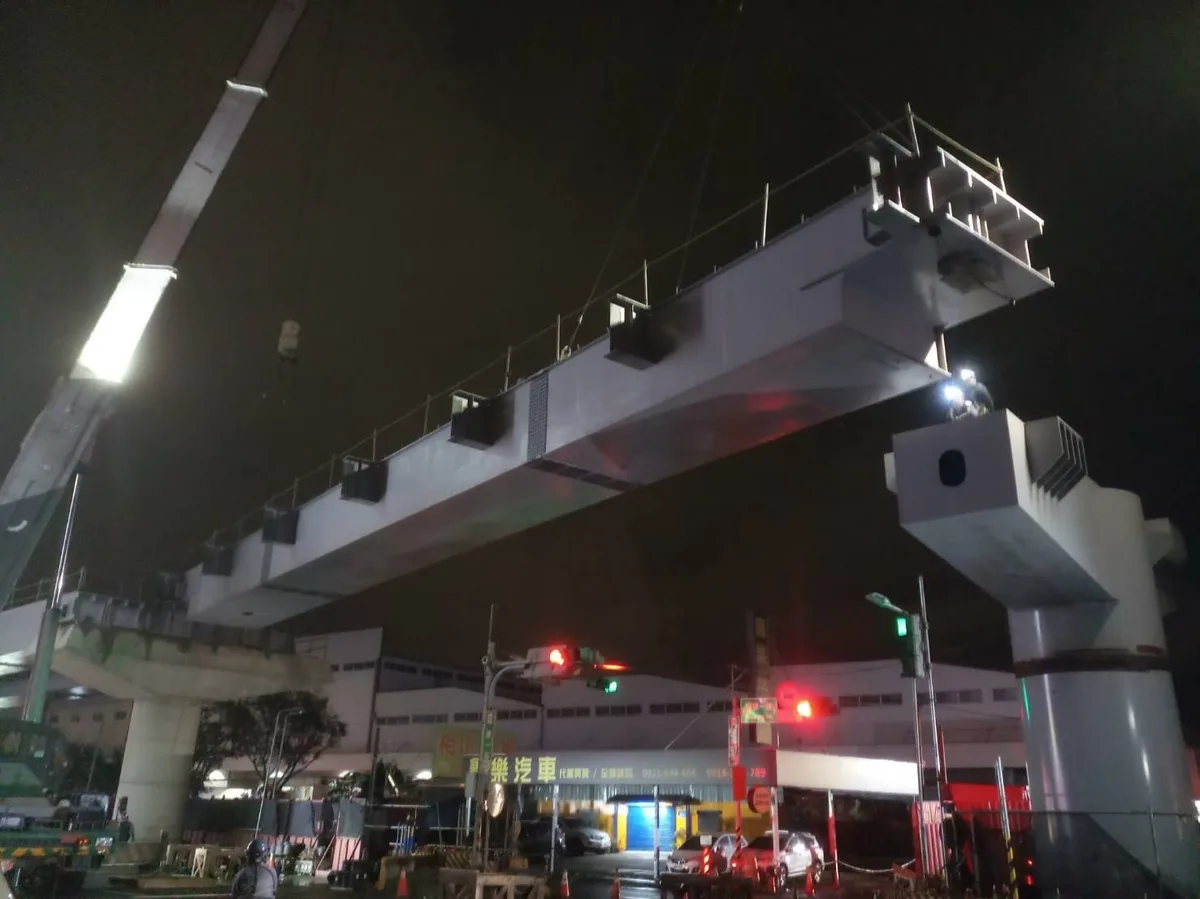

吊梁作業進行中

▲圖說:吊梁作業進行中

交維撤收,恢復通車!

▲圖說:交維撤收,恢復通車!

看起來簡單的工作,可是為了達到安全、快速,出動的人員著實不少,今天又順利安裝完成一支鋼梁,平安收工!

延伸閱讀

一路有藝思Part4:三鶯線龍埔站(LB05)
2026/10/07
公共藝術篇
作品名稱:《時光行旅 - 龍埔站》本作品延續捷運三鶯線整體公共藝術設置計畫的主色彩計畫與「流動美學」概念。龍埔站因地理位置坐落於三峽區,故在全線色彩架構中被賦予了代表三峽的「水韻藍染」色系。
MORE
一路有藝思Part3:三鶯線橫溪站(LB04)
2026/10/05
公共藝術篇
本作品設置於橫溪站(LB04),在三鶯線整體的色彩與文化上位計劃中,本站歸屬於「水韻藍染」色系,並著重展現古城三峽悠遠歷史中的「原民文化」、「藍染文化」與多元族群風貌。
MORE
帶你一次看懂,捷運規劃四環八線
2026/10/02
重大里程碑
從三環六線到四環八線,究竟發生了什麼變化?來一起看看吧!
MORE
回到最上方
