汐東線主體工程進度快報 2025/06/13
工程進度篇

汐東線進度報乎你知!前次已說明汐東線排定於同興路優先施作基樁工程,本路段基樁工程分為兩階段施工,第一階段先進行人行道削減,第二階段為基樁主體工程。

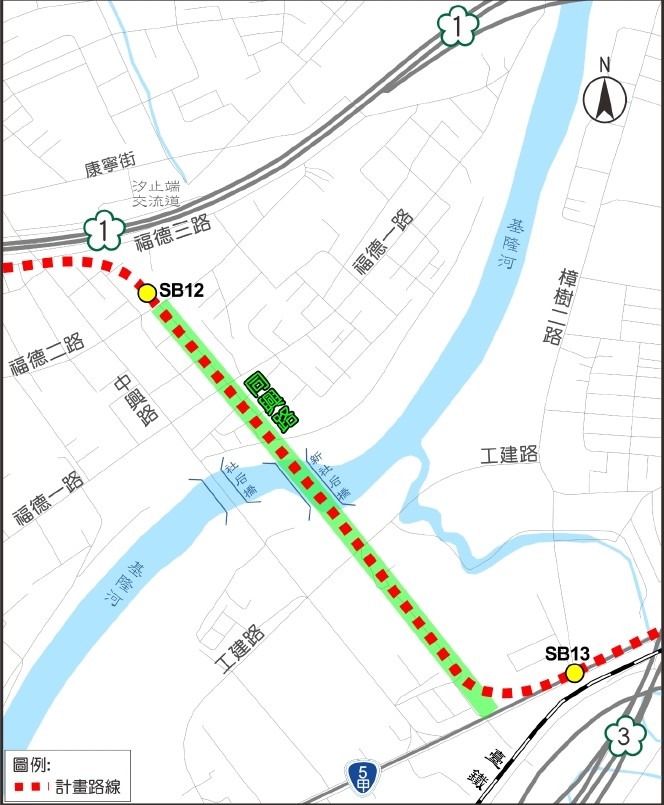

基樁工程施工示意圖

▲圖說:基樁工程施工示意圖(來源:汐止東湖線統包工程交通維持計畫書)

在6月的時候同興路的基樁工程陸續的展開囉,大家會發現同興路的人行道開始在施工,那是因為基樁主體工程會在現有的中央分隔島位置架設圍籬為工區,所以為了後續基樁工程施工時有足夠車道寬度供用路人通行,將削減同興路上部分人行道及部分設施帶(例如:路燈、植栽、台電變電設施…等)。而在工項施作前,已在4月先邀集區公所、養工處及各管線單位,對於原人行道上的設施遷移位置、注意事項表達意見,事先做好相關準備以降低後續施工時造成民眾的不便。

人行道削減工程將先行剷除西側(往南)之人行道及設施帶,並取消西側機車停車格,待人行道鏟除完畢並復原原有機車格後,再接續鏟除東側(往北)人行道及設施帶,施工期間皆可維持兩側1m 行人空間,不影響原有行人動線,也請民眾多加留意!

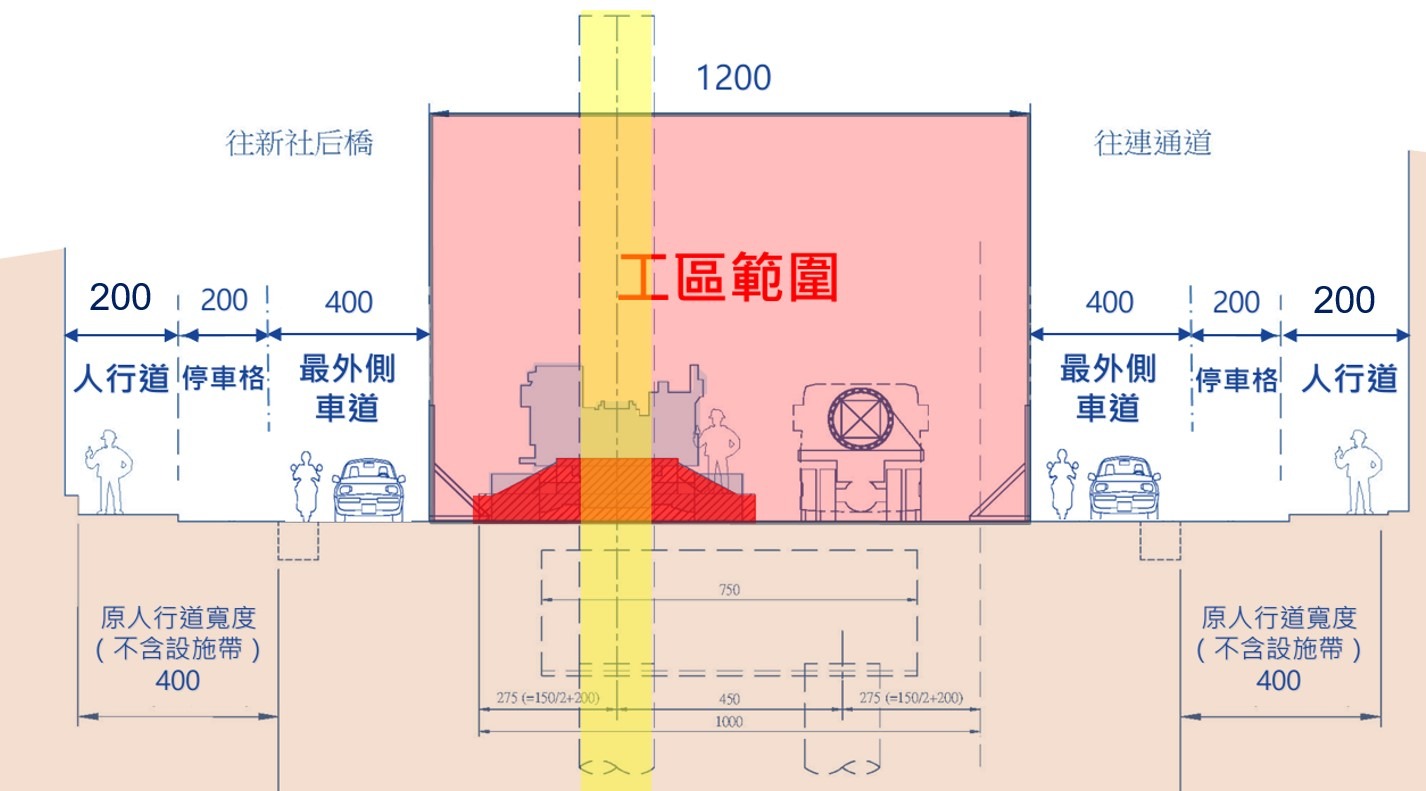

同興路(福德二路-新社后橋引橋段)基樁工程剖面圖

▲圖說: 同興路(福德二路-新社后橋引橋段)基樁工程剖面圖(來源: 汐止東湖線統包工程施工說明會簡報)

同興路(福德一路與同興路路口)現況照片

▲圖說: 同興路(福德一路與同興路路口)現況照片(來源: google map街景圖)
