進入內容區塊
:::
捷運生命週期中不可或缺的一環! 2021/01/20
技術大揭密
捷運生命週期中不可或缺的一環!

捷運生命週期中不可或缺的一環!

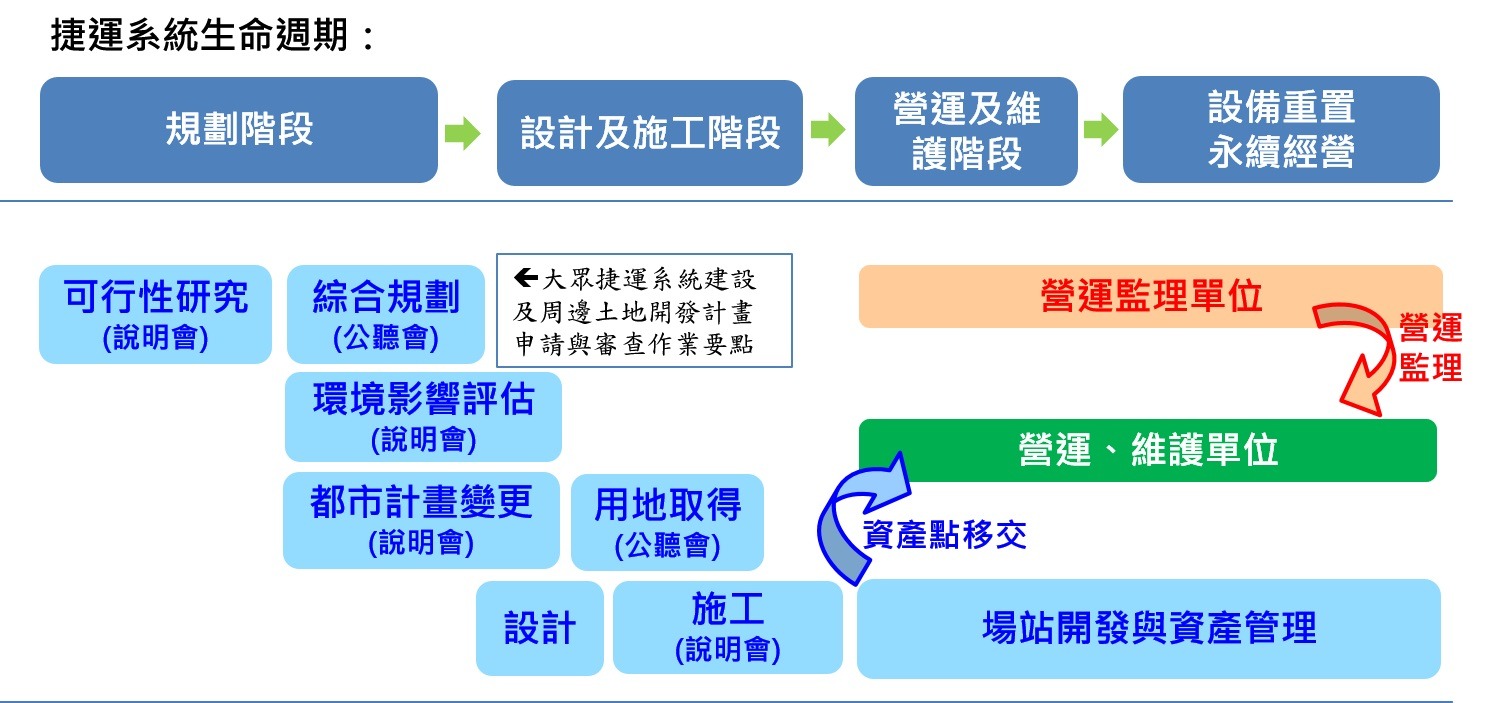

一條捷運線的誕生是須歷經規劃、設計施工、營運及維護到設備重置永續經營階段,每一階段都包含許多規劃評估及修正,而其中捷運用地取得是捷運施工前不可或缺的重要一環。

其中以都市計畫範圍內的都市土地取得為例,於用地取得前,需先行辦理都市計畫變更作業,並於都市計畫發布實施後啟動用地取得程序,辦理至少兩次公聽會,於公聽會辦理前將公聽會公告張貼於市府、區公所及里辦公處等,並刊登公報或新聞報紙及需地機關網站,另亦以書面雙掛號郵寄通知計畫範圍內之土地所有權人。

公聽會上向參加人說明興辦事業種類及法令依據、概況、計畫之公益性、必要性、適當性與合法性及後續相關作業程序及救濟程序,以利相關權利人可初步了解後續捷運工程辦理程序,同時亦可聽取民眾想法及建議。

三鶯線公聽會辦理照片

▲圖說:三鶯線公聽會辦理照片

三鶯線公聽會辦理照片

▲圖說:三鶯線公聽會辦理照片

辦理公聽會完成後,下一步將進行所需用地估價,目前捷運用地取得之補償,皆是以「市價」做補償,並委託不動產估價師進行查估,於確認價格後即辦理用地取得協議價購會議,該會議因係針對個人財產的協議價購,故該會議僅通知所需用地之土地所有權人參加,會上會向土地所有權人說明協議價格之評估過程、簽約撥款注意事項及後續相關救濟程序,如同意協議價購,則將另行簽約並辦理移轉或設定登記及補償費撥款事宜,不同意則依土地徵收條例辦理報請徵收。

捷運用地取得流程圖示意圖(以都市土地為例)

▲圖說:捷運用地取得流程圖示意圖(以都市土地為例)

捷運的誕生除需要行政、設計、工程人員的配合外,也有民眾的支持與協助及投入,才能共同創造供大眾搭乘的綠色運輸。

延伸閱讀

介紹捷運站周邊景點-十四張人權博物館
2026/05/15
捷運玩樂趣
現在館內有特展時間,即日起至115年5月31日唷!快把握時間去走走~
MORE
守護工程人員的探電偵查兵-「高低壓驗電棒」
2026/05/13
知識小百科
捷運三鶯線靠著軌道旁的第三軌提供750V直流電。那要如何確保工程人員進入軌道區維修時絕對安全呢?
MORE
世界最長最重的列車
2026/05/11
知識小百科
破了金氏世界紀錄的最長最重列車在哪裡呢?
MORE
回到最上方
