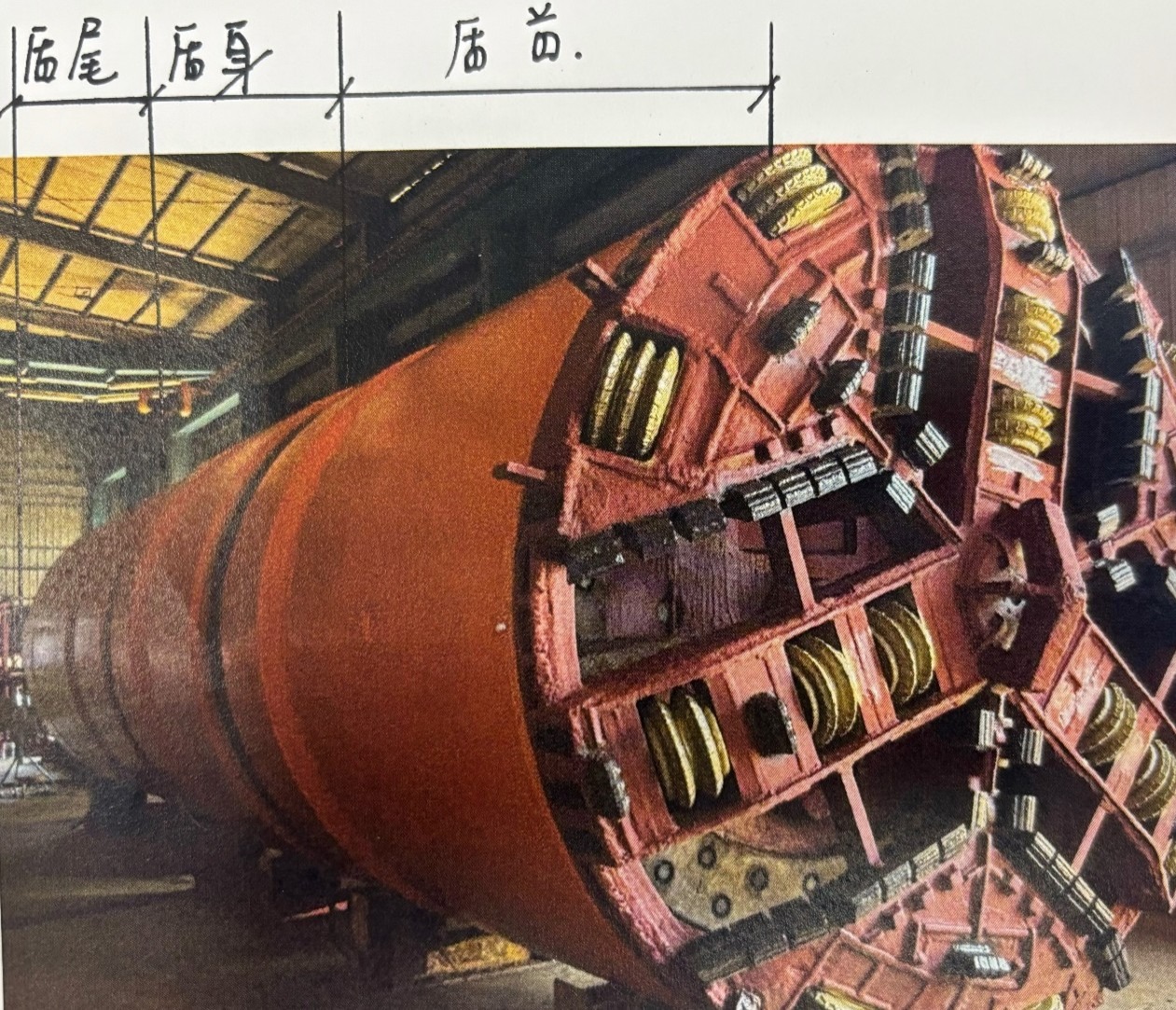

▲圖一:潛盾機主要構造有三節 (來源:捷運局第五工務所)
首先簡單介紹一下潛盾機的主要構造共有三節,第一節位於潛盾機前端稱為盾首(含面盤),第二節為盾身,第三節為盾尾(如圖一),工頭今天要介紹給大家的是盾尾部分。

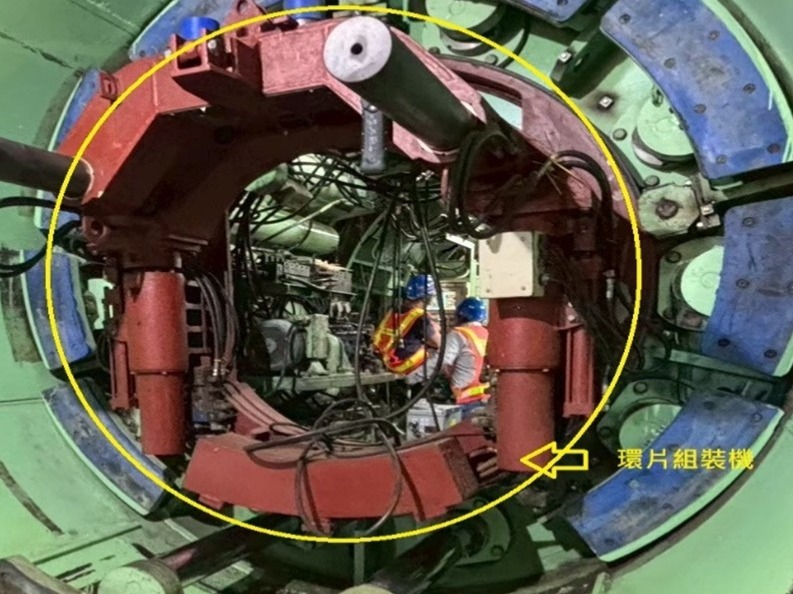

▲圖說:圖二-環片組裝機 (來源:捷運局第五工務所)

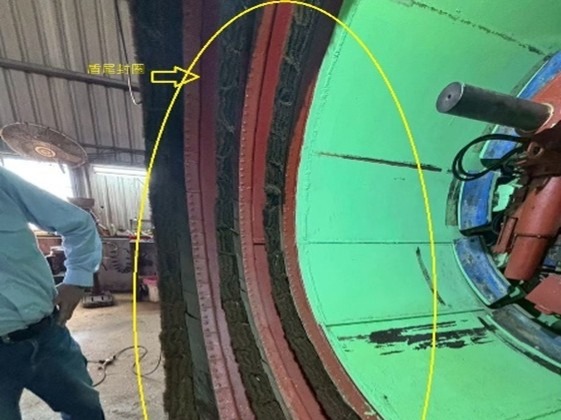

▲圖說:圖三-盾尾封圈 (來源:捷運局第五工務所)
潛盾機盾尾部分配置有環片組裝機並於後端設置盾尾封圈(如圖二、三)。也就是說環片組裝機位於潛盾機盾尾內部,其主要功能是將預鑄混凝土環片(如圖四)精確定位並組裝成圓柱狀隧道襯砌(如圖五),同時支撐隧道,為後續推進提供反力。環片組裝機利用油壓驅動吸取、移動環片,在盾尾進行作業,並確保環片排列符合真圓度與設計要求。

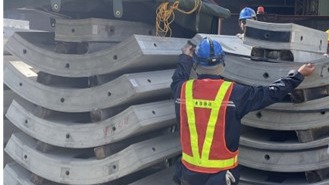

▲圖說:圖四-預鑄混凝土環片 ( 來源:捷運局第五工務所)
環片組裝機可進行 360 度旋轉與前後伸縮,精確的安裝每一預鑄混凝土環片,並組裝成一個圓環狀管體(如圖五),並可作為潛盾機推進時提供穩固的反力座,使機身能順利前進。

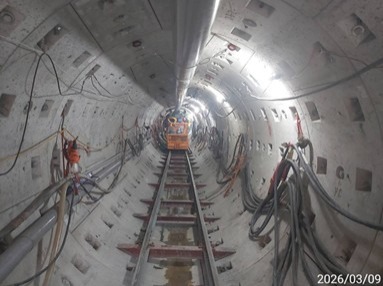

▲圖說:圖五-圓環狀管體 (來源:捷運局第五工務所)
舉例說明,新北捷運土城樹林線(萬大中和樹林線第二期) CQ890區段標工程代辦台電69KV特高壓潛盾管道工程,工址位於樹林中正路與大安路交叉口至中正路與俊興街口,總長度為1370M,洞道外徑為2940mm。
簡述說明該工程進行環片組裝及施工流程,首先會將預鑄混凝土環片先堆置在工作井旁堆置區備用,再以門型吊車及電池動力車吊入井內及運輸,潛盾推進開始,組裝機協助完成環片與環片間及環片與螺栓間的連接,接著背填灌漿,再次潛盾推進循環施工,宛如隧道的圓環狀管體就逐漸形成啦。
