裝設太陽能板會不會影響防水? 2020/07/22
技術大揭密
太陽能板

太陽能板

大家還記得之前我們講到,防止屋子漏水,所以幫建築物屋頂穿上雨衣,施作防水工程嗎?這次再由工頭介紹在屋頂穿上雨衣後,再安裝太陽能板後是否能確保不會漏水呢?就讓工頭來說明一下建築物屋頂的太陽能板安裝工程吧。

首先先讓我們回憶一下上回提到淡海輕軌維修機廠各棟屋頂的防水工程,防水作業是由屋頂RC結構層(底層)上鋪「橡化瀝青+防水毯舖設」(中層),鋪完之後再舖上PS板(隔熱)、點焊鋼絲網(提供強度)後灌上混凝土澆置約15公分後(上層)即完成屋頂防水作業,而當中真正在保護建築物不漏水的是中層的部分喔。

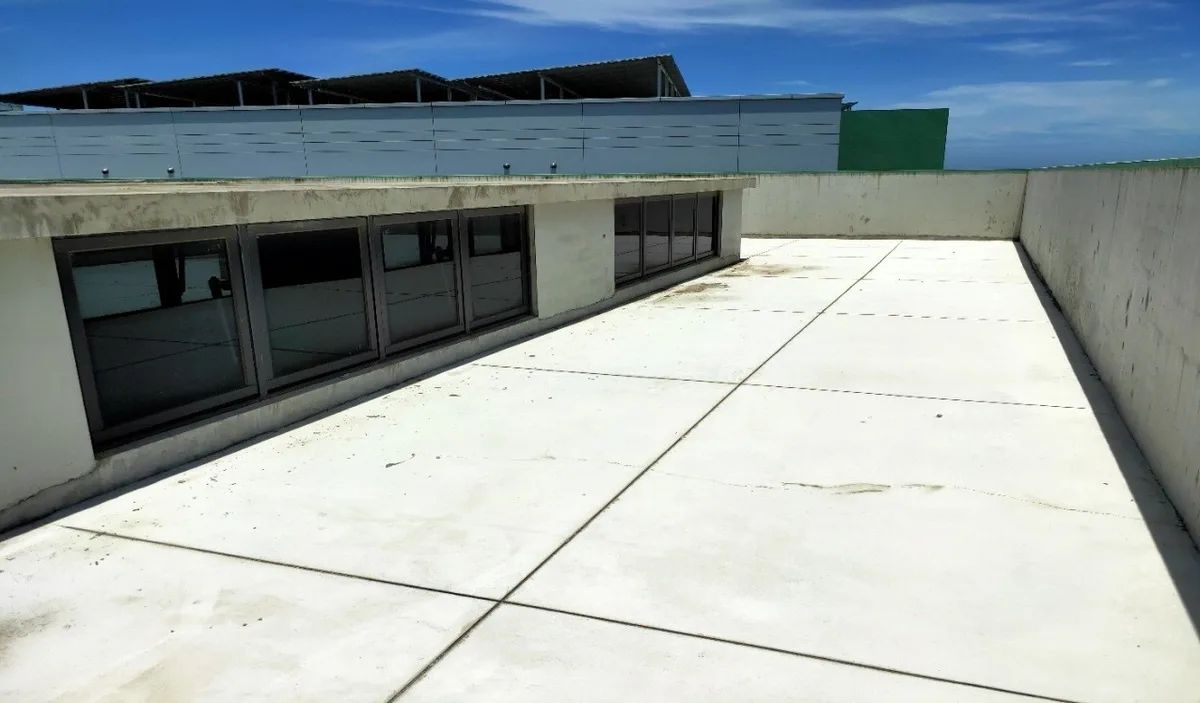

建築物屋頂防水層完工

▲圖說:建築物屋頂防水層完工

當屋頂做好防水工程後就是要安裝太陽能板囉!

安裝太陽能板主要有五項步驟:

1.現場放樣

2.植筋防水

3.支架組裝

4.模組組裝

5.機電配置。



太陽能板的重量主要是靠屋頂的基礎座來做支撐,之後就是安裝支架及架設板子!基礎座主要是在屋頂上層放樣4個點後植入鋼筋牙條約8-9公分,植入並固定好後再灌上混凝土後就完成一個基礎座了,這裡鋼筋牙條植入深度很重要的,因為不可以破壞到防水層,屋頂結構層上層厚度約15公分,所以鋼筋深度採取8-9公分,以確保不會破壞防水層。

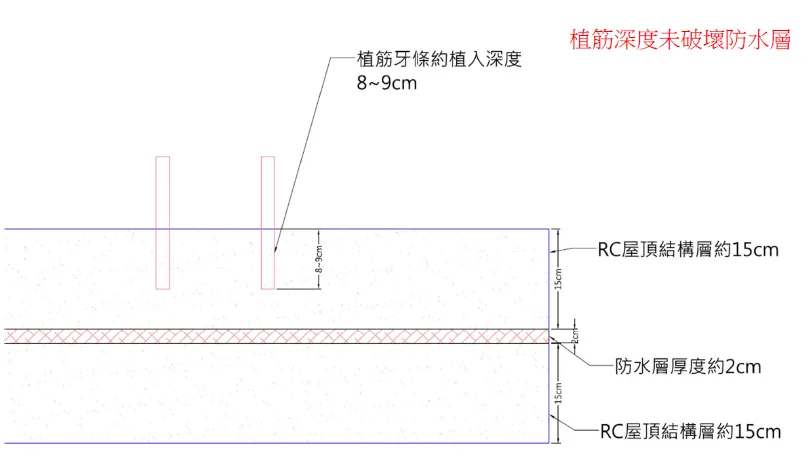

太陽能板施工示意圖

▲圖說:太陽能板施工示意圖

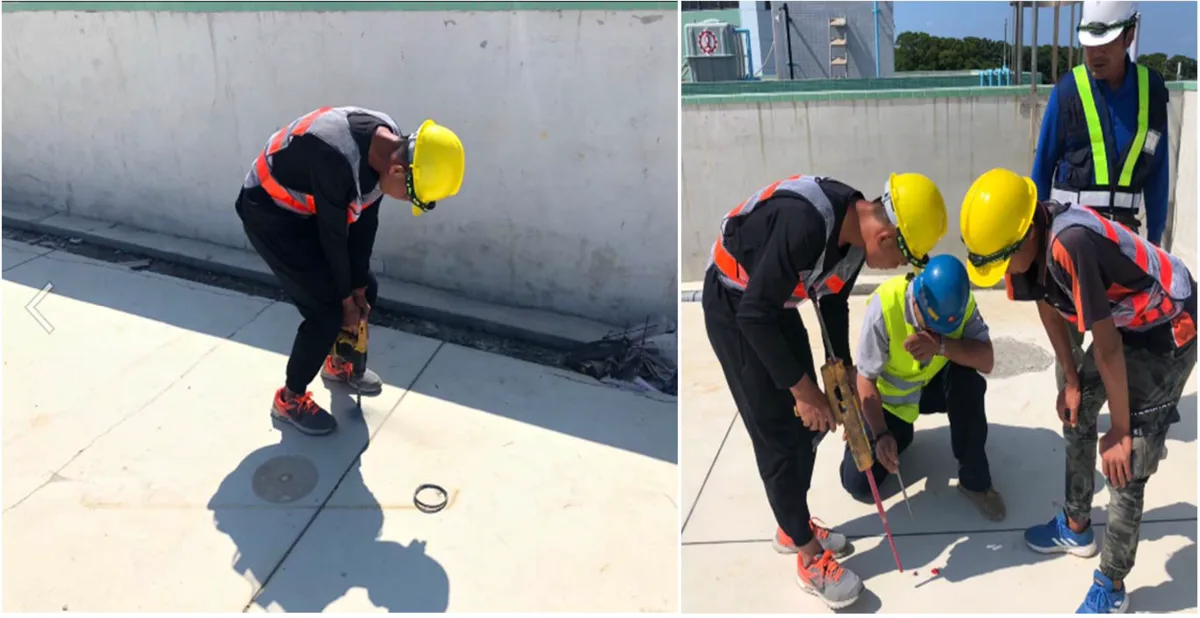

現場鑽孔及打入植筋膠

▲圖說:現場鑽孔及打入植筋膠

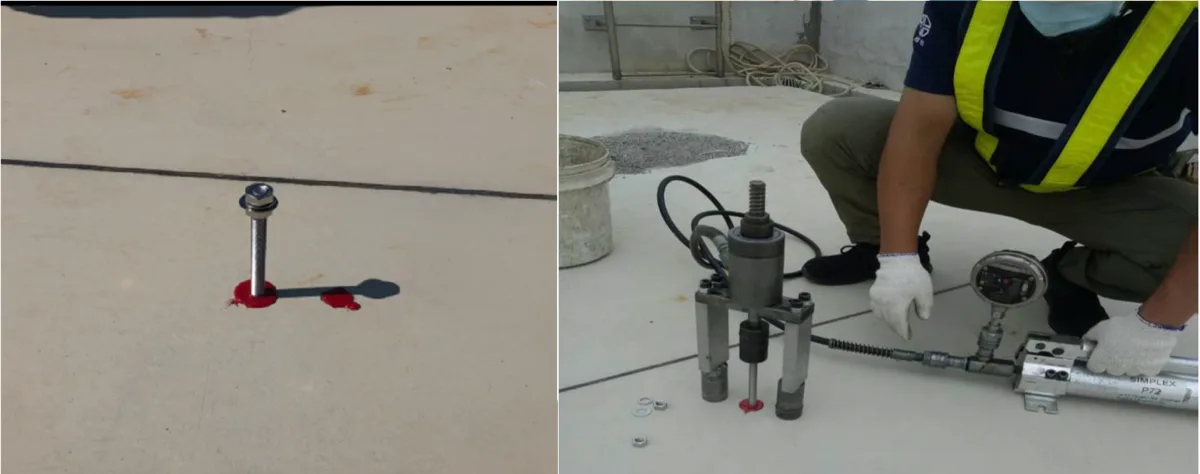

牙條及拉拔測試

▲圖說:牙條及拉拔測試

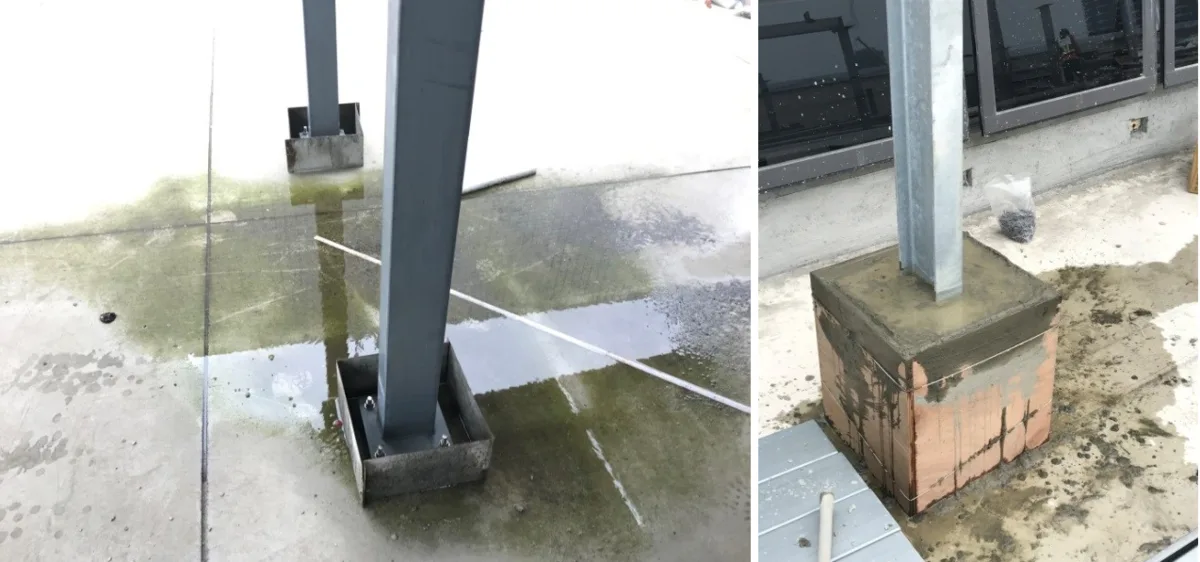

支架安裝及灌漿

▲圖說:支架安裝及灌漿

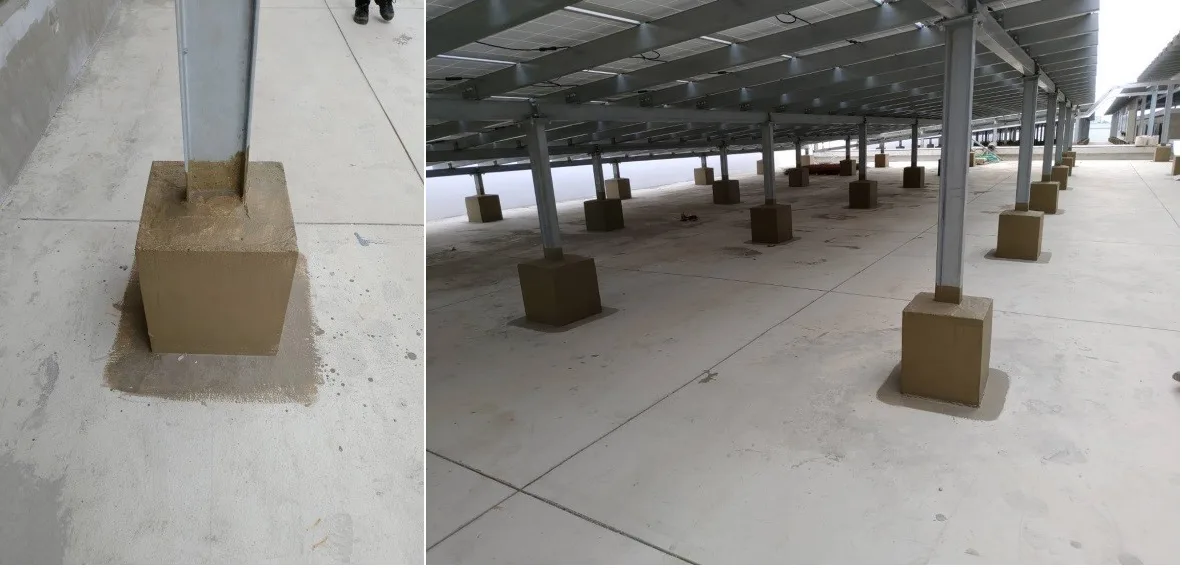

基礎座拆模及完成

▲圖說:基礎座拆模及完成

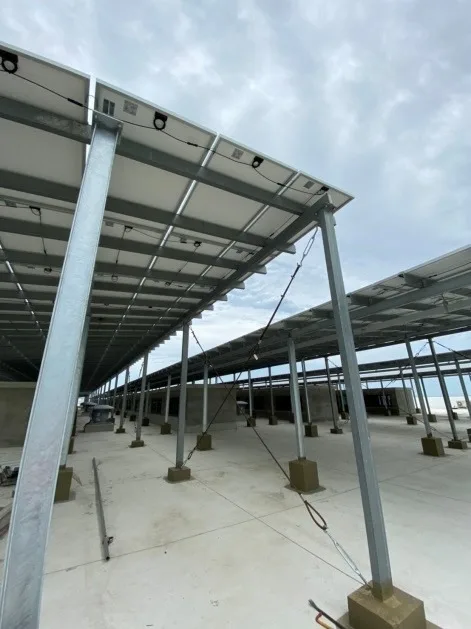

太陽能板架設完成

▲圖說:太陽能板架設完成

最後,安裝完太陽板是不是覺得屋頂很漂亮呢!安裝太陽能板不僅環保又節能減碳,那我們下回見囉!

延伸閱讀

三鶯線陶瓷老街站探索趣
2026/11/13
陶瓷老街站到了,這次要帶大家探索鶯歌陶瓷老街,首先搭乘三鶯線到LB09陶瓷老街站,
MORE
捷運站防水閘門的設計概念與防洪標準
2026/11/11
知識小百科
防水閘門作為第一道實體防線,是防止淹水灌入地下隧道、保障路網營運安全的核心設施。
MORE
帶你了解施工督導的後續工作
2026/11/09
知識小百科
上次工頭帶著大家認識了捷運局的施工督導。從聽取簡報、走進工地現場,到翻閱一大堆施工文件,透過委員們不同專業的角度,一起幫工程做一次「健康檢查」。而當施工督導結束、委員離開工地後,事情其實才正要開始。
MORE
回到最上方
