工頭也玩改裝車!新北環狀線的高架橋原來是這樣蓋起來的! 2018/02/15
技術大揭密

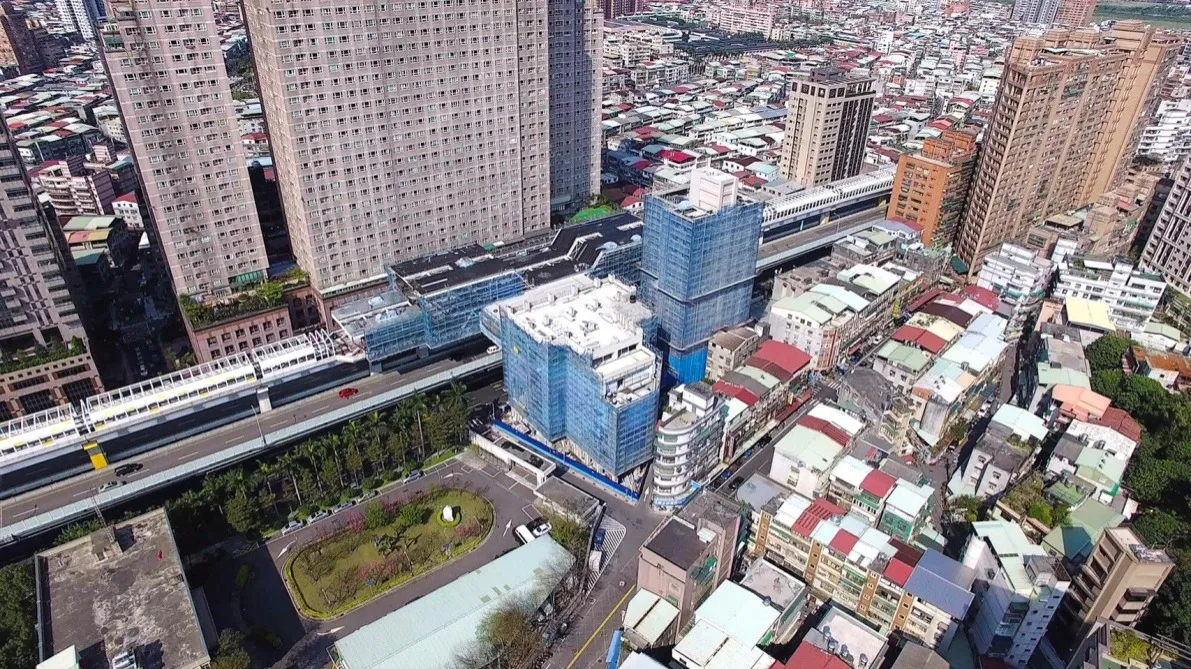

(圖說:矗立在台64線高架橋間的三環三線新北環狀線第一階段的Y9景平站)

(圖說:矗立在台64線高架橋間的三環三線新北環狀線第一階段的Y9景平站)

三環三線中,位於新北環狀線第一階段上的Y9景平站到Y10景安站是與台64線部分路段平行共線,而這段高架橋能夠蓋起來不是件簡單的事,還得靠工頭的獨家改裝車!

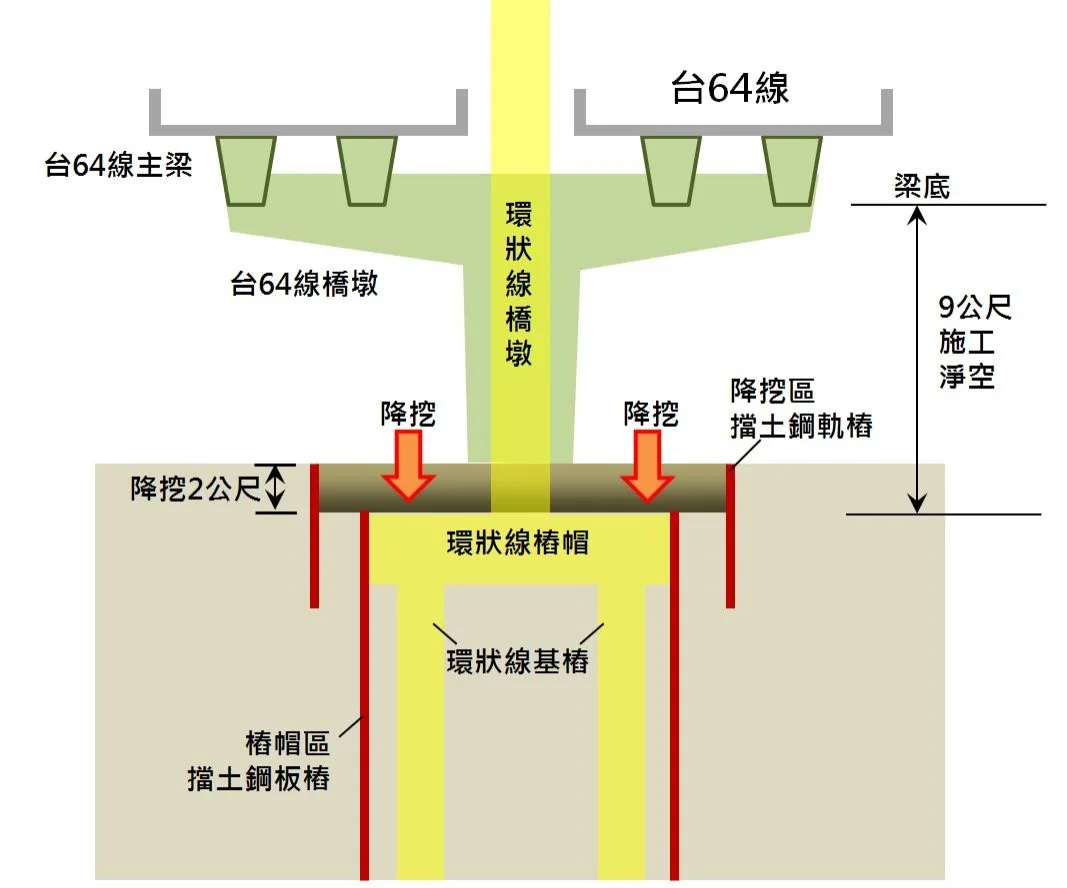

(圖說:台64線下方降挖施工示意圖)

(圖說:台64線下方降挖施工示意圖)

高架橋除了路面上看得見的橋梁、墩柱外,眾所週知,隱藏在地下的基礎,是支持上部結構穩定的要件,這段橋梁的基礎是樁基礎,採用全套管施工工法。

常看工頭日誌的朋友,對全套管基樁相信都不陌生,在三環三線的淡海輕軌中,全套管基樁是如下圖般這樣施工的:

(圖說:淡海輕軌中正東路全套管基樁施工)

(圖說:淡海輕軌中正東路全套管基樁施工)

然而在台64線的路段中,卻沒有那麼大的範圍提供給機具施工,這時候又應該要怎麼辦呢?嘿嘿!工頭的改裝車要登場啦!

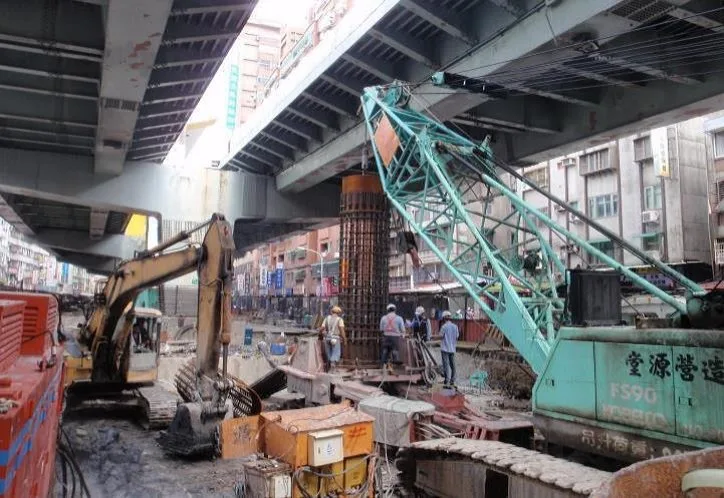

(圖說:台64線下方限高型基樁施工)

(圖說:台64線下方限高型基樁施工)

首先,工頭在工程設計時,墩柱要先避開台64線既有的高架橋墩基礎,讓彼此相互交錯配置,接著再將施工的機具改裝,讓淨空高度降低,並且把套管的長度裁短,再預留出部分的安全距離,如此一來就可以在這侷限的施工空間中大展身手啦!

工頭的改裝車是不是很威猛呢?!

延伸閱讀

帶你一次看懂,捷運規劃四環八線
2026/10/02
重大里程碑
從三環六線到四環八線,究竟發生了什麼變化?來一起看看吧!
MORE
地下絲路的蘇維埃宮殿(下):穿梭塔什干地下日常
2026/09/30
上一篇帶大家走訪塔什干地鐵一座座華麗的地下宮殿,這次就讓我們真正搭上列車,看看這套中亞第一座地鐵系統,實際使用起來又是什麼樣子。
MORE
提供捷運土建工程設計的參數-現場鑽探工作
2026/09/23
知識小百科
在捷運土建工程的設計中,都需要經由地質鑽探作為基礎結構設計的依據,地質鑽探工法是用來調查地層資訊最常見的方法之一,核心目標是為了完整掌握建築物基礎下方受力範圍內的地層結構、承載力與地下水文狀況,除提供對地下土壤、岩盤坐落位置的瞭解,更可透過鑽探取得的樣本經過實驗室分析獲得土壤、岩層的強度組成、工程性質、水文條件參數,決定基礎設計結構及施工方法評估。
MORE
回到最上方
