用吊索打造淡海輕軌藍海線最美的橋 2019/10/03
技術大揭密
(圖說:鋼拱橋完成模擬圖)

(圖說:鋼拱橋完成模擬圖)

淡海輕軌藍海線為跨越清法戰爭城岸遺蹟及公司田溪,自高架轉往平面,銜接濱海路三段,高架段全長約405公尺。由於高架長度較短,故簡化橋梁型式以達減輕量體及美化造型的目的,跨越公司田溪處採用鋼結構景觀橋。

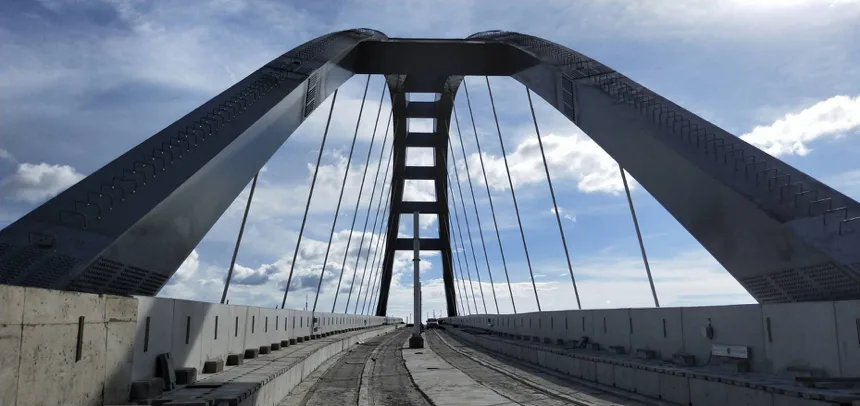

(圖說:鋼拱橋施工)

(圖說:鋼拱橋施工)

而鋼拱橋長約120.7 m,兩拱面各配置11條吊索,吊索間距9.6m,用以懸吊主梁及橋面載重,所以淡海輕軌藍海線鋼拱橋共有22條鋼吊索喔,現在就讓我們來探究吊索對於橋梁的應用之處。

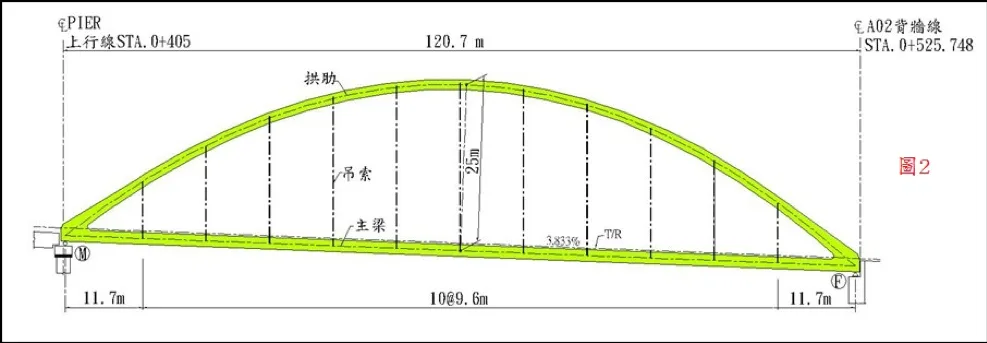

(圖說:鋼拱橋斷面圖)

(圖說:鋼拱橋斷面圖)

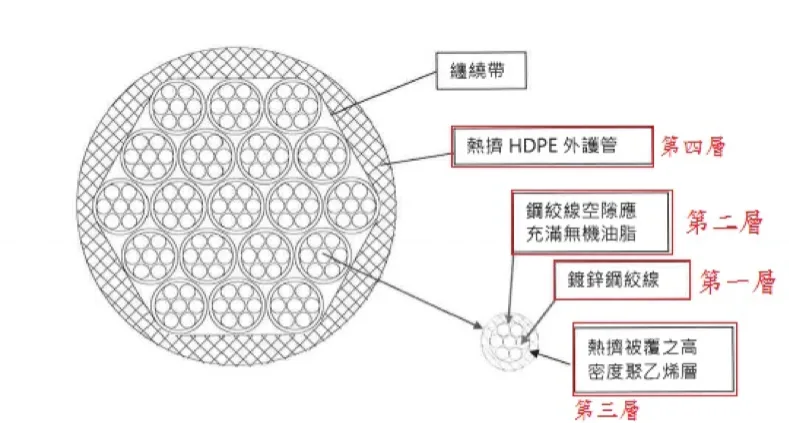

鋼拱橋吊索採用19股直徑15.2mm「鍍鋅鋼絞線」經行形式擠壓之錨頭而組成之「成品索」,第一層為「鍍鋅層」鋼絞線,第二層為絞線被覆高熔點「安定油脂」,第三層為鋼絞線外包熱擠被覆「HDPE層」,第四層為索體外之「HDPE外護管」;另於錨定段之防護增加「罩內螺母」及拉端錨頭外露螺牙噴塗「環氧樹脂漆」進行防護,以上吊索的成分是不是非常複雜....沒關係大家只要記得鋼索非常強壯就可以了!

(圖說:吊裝內部示意圖)

(圖說:吊裝內部示意圖)

(圖說:吊裝內部組成示意圖)

(圖說:吊裝內部組成示意圖)

吊索鋼纜之施工順序,主要為吊索安裝、第一階段施力(預緊)、索力檢核及配件安裝及防鏽處理,施加預力則分為二階段。第一階段對鋼索施加預力使鋼索呈現直線(約設計應力10%),令鋼索皆處於受力狀態,用以因應後續載重增加。



第二階段於鋼拱橋整體結構完成(包含橋面版澆置、軌道版澆置及附屬設施安裝),派員進行吊索索力檢核,確認該階段預力值,紀錄後分析是否要進行索力調整,如經調整完成索力或不須調整,則進行吊索錨具外防護施作。



目前藍海線還在施工喔,大家先來感受一下鋼拱橋建造的熱血過程,不久之後就能親自騎著腳踏車一起跟輕軌騁馳在鋼拱橋上了,大家敬請期待!

淡海輕軌藍海線鋼拱橋施工過程完整秀給你看!

延伸閱讀

提供捷運土建工程設計的參數-現場鑽探工作
2026/09/23
知識小百科
在捷運土建工程的設計中,都需要經由地質鑽探作為基礎結構設計的依據,地質鑽探工法是用來調查地層資訊最常見的方法之一,核心目標是為了完整掌握建築物基礎下方受力範圍內的地層結構、承載力與地下水文狀況,除提供對地下土壤、岩盤坐落位置的瞭解,更可透過鑽探取得的樣本經過實驗室分析獲得土壤、岩層的強度組成、工程性質、水文條件參數,決定基礎設計結構及施工方法評估。
MORE
桃園新住民移工文化與美食
2026/09/21
捷運玩樂趣
桃園市新住民文化會館
MORE
地下街印尼餐廳
2026/09/18
捷運玩樂趣
週末的台北地下街,與平日似乎是兩個不同的世界。
MORE
回到最上方
