進入內容區塊
:::
一步一腳印!安坑輕軌進度報告! 2018/12/23
工程進度篇

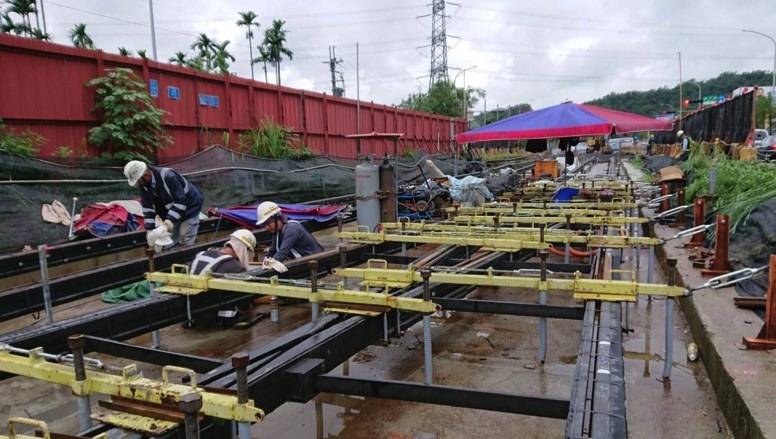

(圖說:鋼軌道岔段包覆及軌框組立)

(圖說:鋼軌道岔段包覆及軌框組立)

三環三線的淡海輕軌即將通車、新北環狀線也快要宣布完工,而身為其中一員的安坑輕軌自然也不能落後,一步一腳印的往完工邁進!

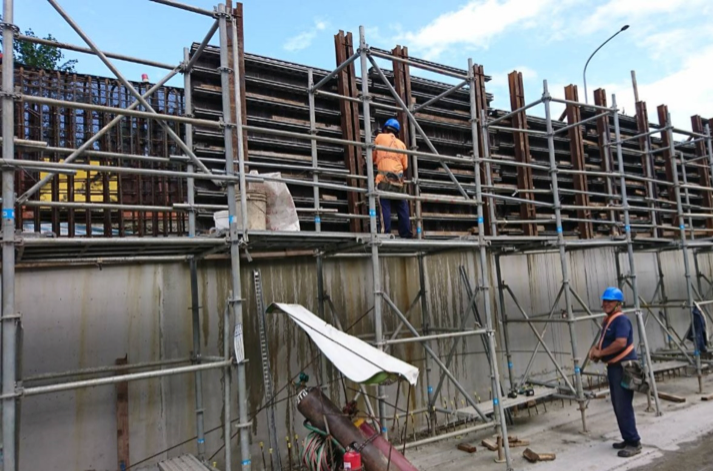

(圖說:下行線引道版胸牆模板組立作業)

(圖說:下行線引道版胸牆模板組立作業)

安一路平面段作業方面,目前進行安一路與車子路口西側交維區的AC路面破碎與運棄作業,是為下一階段的施工區範圍的工作面進場準備。

另外,在台北小城站至耕莘安康院區站間的下行線工區,為配合此區軌道工程階段性工作完成,將現場固定式圍籬拆除運離,還有機電系統的通訊、號誌與wifi基礎座的鋼筋進行現場加工與組立。

軌道工程的道岔設備正進行鋁熱銲及線形調整與精度的檢測工作。安一路與車子路口為配合後續現場工區圍設,進行了二處的人行道削減作業;工頭也要求現場同仁,對於削減後狀況,對於車輛及行人的安全措施,要確實安排到位,夜間的警示燈光要充足!

安一路出土段工區,本階段則是第二階段交維區,目前進行上行線的引道版胸牆混凝土澆置,以及隧道段的開挖噴凝土澆置工作。

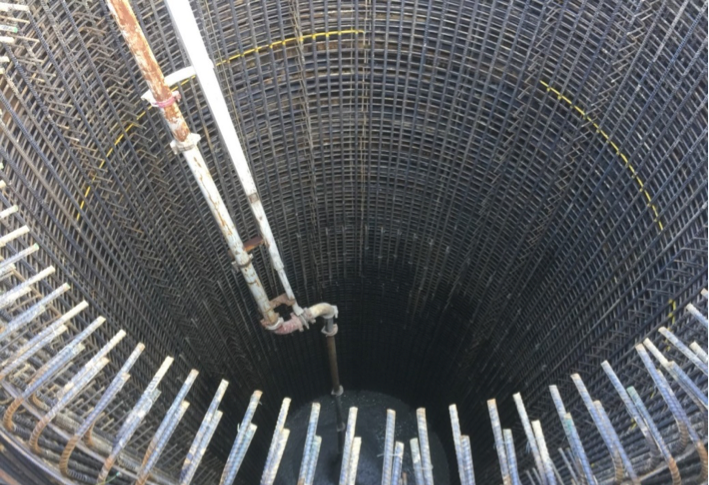

(圖說:井基混凝土澆置作業)

(圖說:井基混凝土澆置作業)

安捷路工區方面,本階段繼續進行井基基礎結構鋼筋組立及混凝土澆置作業;其他基礎部分則是陸續處理墩柱第二昇層的鋼筋綁紮與鋼模組立以及基礎開挖的支撐架設架設作業。

安和路路段,陸續由各管線單位配合將預訂施工的地下管線,遷移到鄰近區域;而在安和路於鄰近國道3號路段工區,橋墩基礎工程共計有直徑1.5m排樁10支,也在施作中。

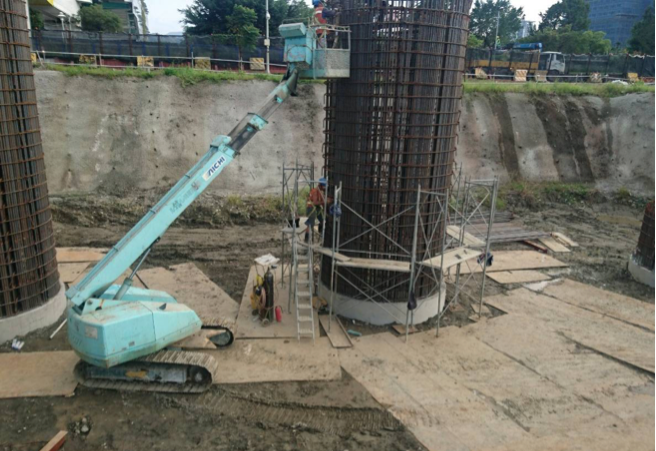

(圖說:墩柱鋼筋綁紮作業)

(圖說:墩柱鋼筋綁紮作業)

另外位於新店溪橋工區方面,主橋塔已進行到第六單元鋼結構銲接以及安裝後精度調整作業,後續第七單元鋼結構也在旁邊的準備區進行地面預先組立作業。新店溪的另一處橋墩已進行到墩柱第三昇層的混凝土澆置與養護作業。

目前三環三線安坑輕軌的整體進度已經超過45%了,就讓我們繼續一起努力下去吧!

延伸閱讀

帶你認識捷運局的施工督導
2026/07/08
知識小百科
施工督導的核心目的在於提升工程品質、確保工期進度,並保障施工安全。並透過監造單位監督承攬商按照合約圖說及規範施工,確保工程順利完工。
MORE
有感涼風大揭密!高架捷運站如何不吹冷氣:三鶯線龍埔站(LB05)
2026/07/06
知識小百科
捷運龍埔站成功打造出一座不需耗電吹冷氣、卻能自主節能呼吸的科技綠建築車站。
MORE
捷運開工前,工程師最先調查什麼?
2026/07/03
知識小百科
其實捷運工程正式動工時,工程師早已展開一場看不見的「偵查任務」啦!
MORE
回到最上方
