列車上路測試,安全第一 2022/04/01
技術大揭密
安坑輕軌目前進入試車階段

安坑輕軌目前進入試車階段

安坑輕軌目前進入試車階段,然而淨空檢查確認無障礙物侵入列車動態包絡線後,列車即可上路了嗎?原則上是,但測試團隊會先針對列車所經範圍成立送電管制區及張貼警告標誌,有需要進入送電管制區施工或測試人員都要先參加送電管制安全說明會,了解送電範圍、作業安全須知及進場程序。

送電管制區每天都由測試小組巡軌確認軌區淨空後才能送電(750V架空線),加上路口義交協助指揮交通,列車駕駛員確認狀況無誤後,開始出車進行測試,如果你有經過輕軌列車行駛路段,請務必遵守交通號誌及義交指揮,看到測試列車跑得比垃圾車慢也不要大驚小怪,安全第一。

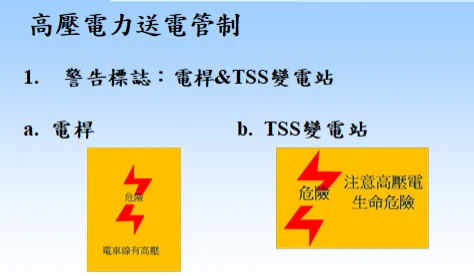

高壓電力送電管制警告標誌

▲圖說:高壓電力送電管制警告標誌

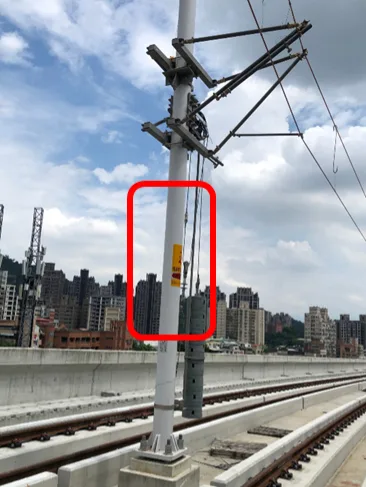

電桿張貼送電管制警告

▲圖說:電桿張貼送電管制警告

供電設備張貼送電管制警告

▲圖說:供電設備張貼送電管制警告

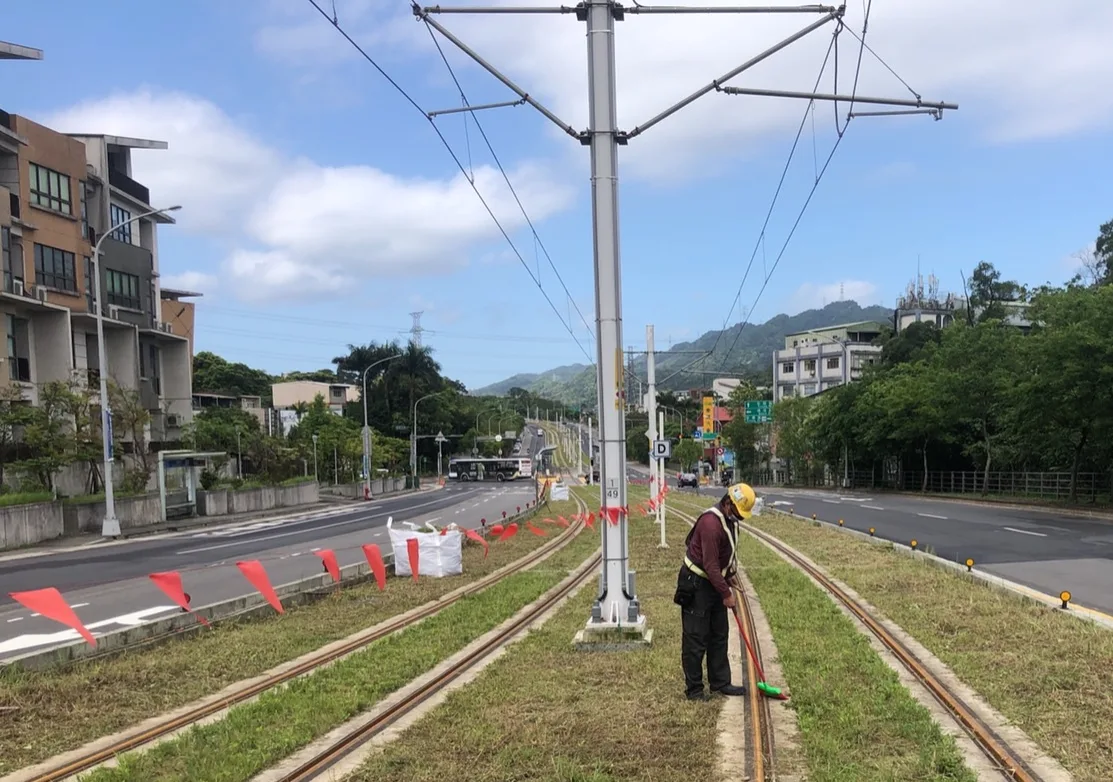

懸掛紅色警示旗(無送電狀況下人員清潔軌區)

▲圖說:懸掛紅色警示旗(無送電狀況下人員清潔軌區)

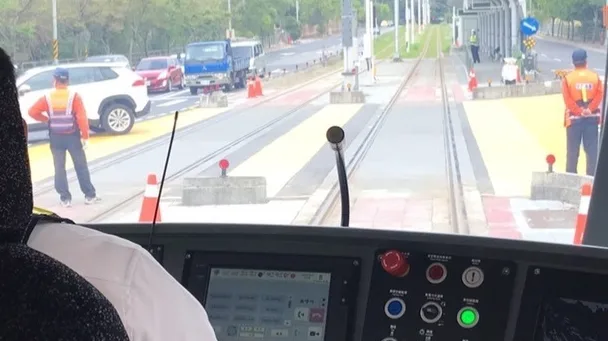

列車駕駛員確認路口交通狀況

▲圖說:列車駕駛員確認路口交通狀況
