工頭每天都要寫「日記」! 2020/02/18
技術大揭密
(109年1月8日交通部施工查核情形)

(109年1月8日交通部施工查核情形)

 在工地裡面每天各式各樣的工作在進行,千頭萬緒的,工頭當然不可能都記在腦袋裡,因此,工頭也就每天都要寫「日記」,把每天進行的工作紀載下來,這就是工地裡常聽到的「監工日報表」,這也是工程查核中的各委員必看的重點喔!以下就簡單介紹一下監工日報表的基本內容。

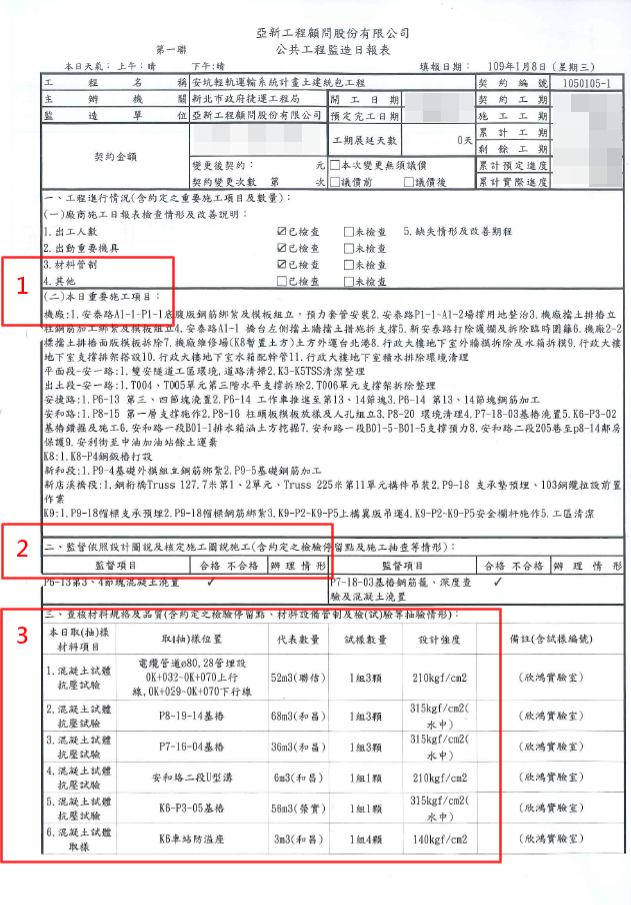

(安坑輕軌109年1月8日監工日報表)

(安坑輕軌109年1月8日監工日報表)

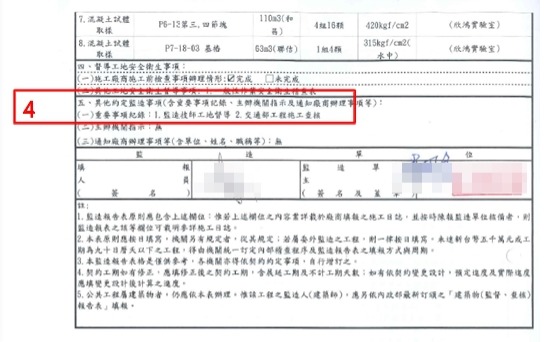

(安坑輕軌109年1月8日監工日報表)

(安坑輕軌109年1月8日監工日報表)

 1.本日重點施工項目:本項為工頭如實記載工地每天施作的重要工程項目。

 2.施工查驗情形:記載工頭本日依施工檢驗停留點、抽查的工作項目。

3.材料檢(試)驗情形:記載本日工地材料檢(抽)驗情形。

4.其他重要事項紀錄:主要是記載本日工地專任工程人員、上級機關督導(查驗)及其他臨時重要事項。

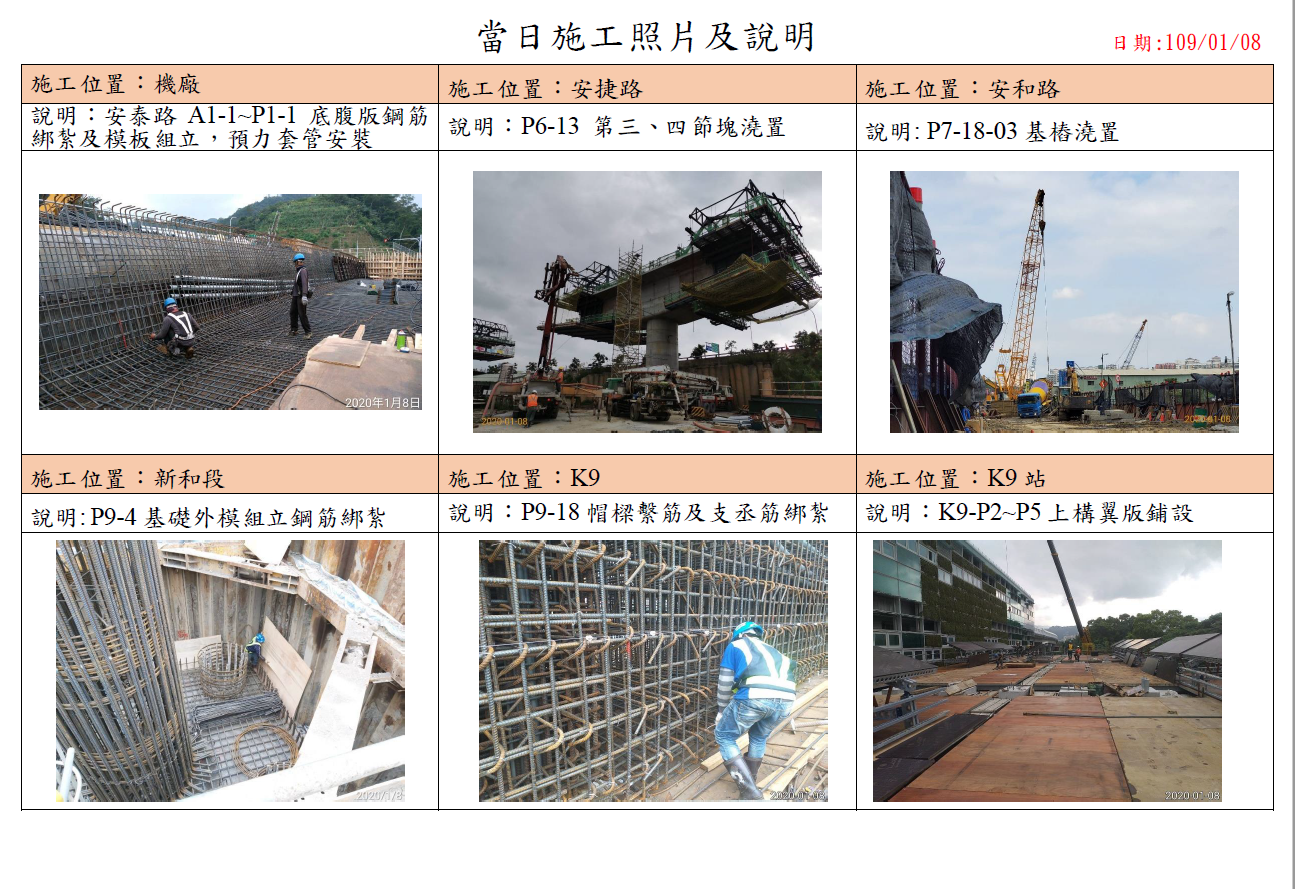

(安坑輕軌109年1月8日主要重點施工項目照片)

(安坑輕軌109年1月8日主要重點施工項目照片)
