自來水管線遷移工程試挖作業 2024/01/17
技術大揭密

捷運汐東線先期的要徑工程包含自來水管線遷移、道路拓寬及新設雨水箱涵等工程,為避免未來捷運墩柱位置與自來水管線衝突先行辦理自來水管線遷移工程,為了釐清自來水管遷工程範圍內既有管線埋的深度及佈設位置,需先進行試挖作業,釐清原先管線調查作業中是否仍有遺漏或未標示於管線單位的圖資中。

因應管線遷移工程施工需求,降低日後挖損管線風險,要徑工程於113年1月16日至18日夜間在汐止區大同路一、二段工區範圍內擇定10處位置辦理管線試挖作業,了解地面下既有管線佈設狀況並作成紀錄,試挖結果將作為後續施工之依據。

試挖照片

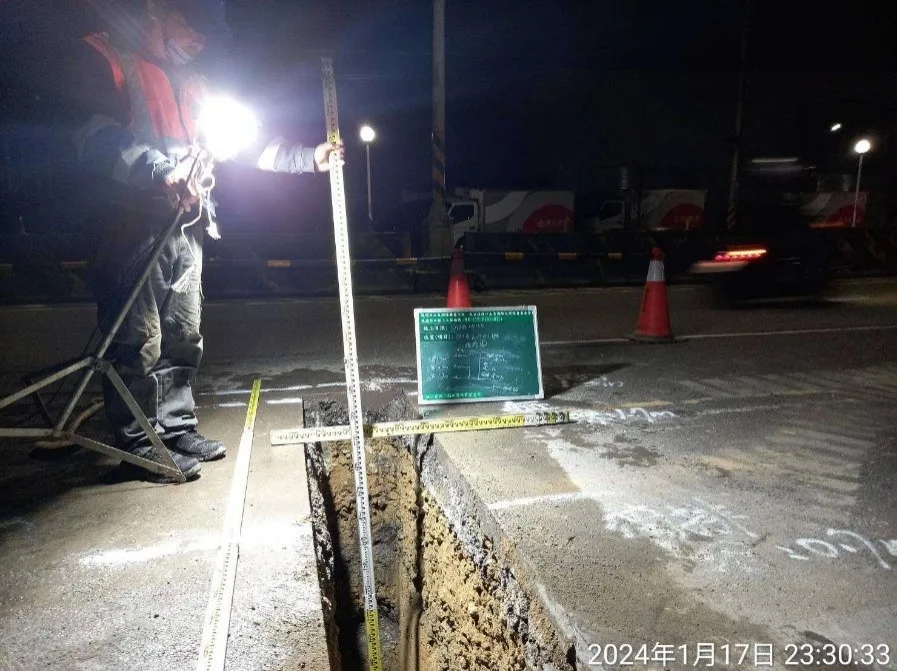

▲圖說: 試挖照片(來源: 廠商提供)

試挖成果

▲圖說:試挖成果(來源:試挖成果報告)
