了解建築改良物之點交作業 2022/11/09
知識小百科

大家知道嗎?當都市計畫將土地劃定作捷運使用時,接下來就是需取得用地方可進行後續捷運建設工程,今日工頭來說明進行用地取得,如土地上有建築改良物時,辦理點交作業,除將屋內淨空之外,原所有權人應辦妥哪些事項?

屋內淨空(含垃圾清除)

屋內淨空(含垃圾清除)圖片來源:新北樹林線LG17站

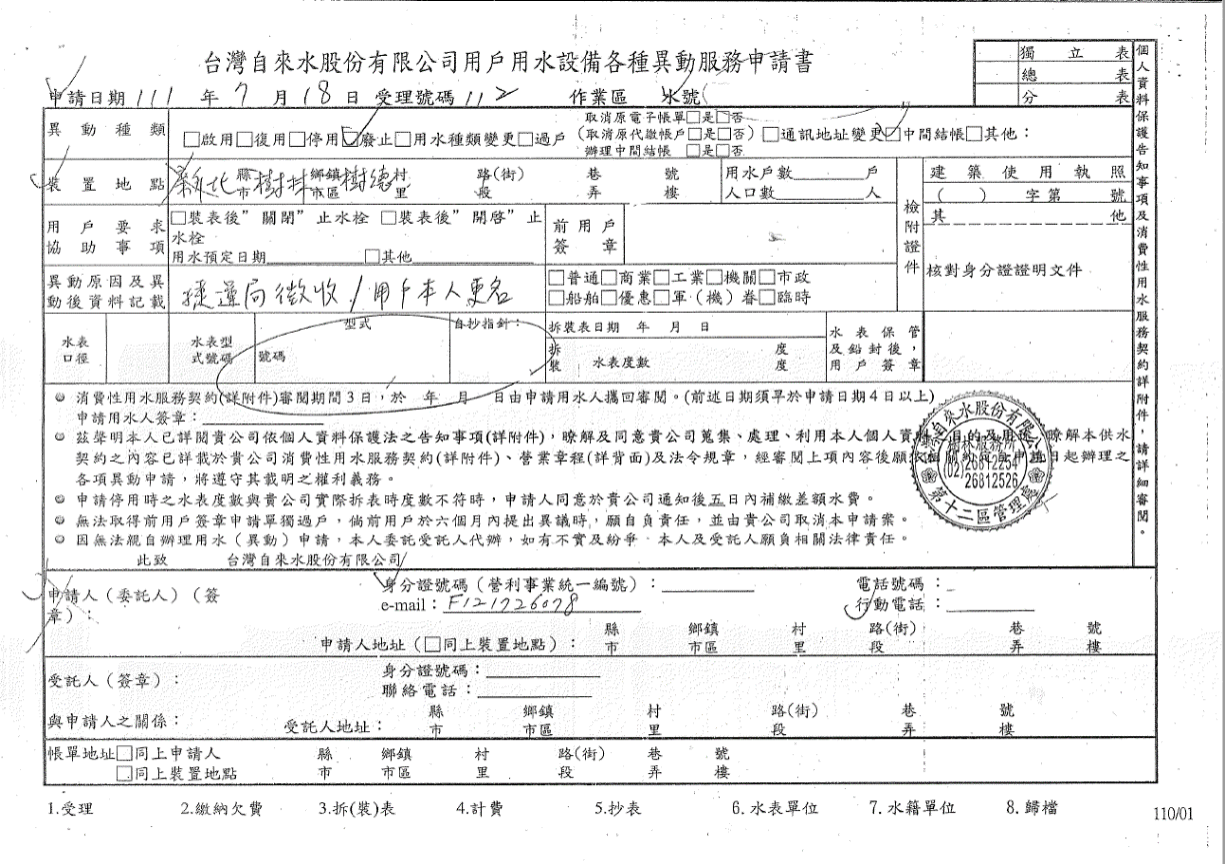

斷水

斷水(圖片來源:新北樹林線LG17站)

斷瓦斯、斷電

斷瓦斯、斷電(圖片來源:新北樹林線LG17站)

工頭辦理點交作業時,會備妥每一戶之點交紀錄表進行點交作業,並進入屋內查看確實已完成斷電、斷水及斷瓦斯之情形,確認後請原所有權人於下列點交紀錄表上之點交人位置簽名。

土地或建築改良物點交紀錄表

土地或建築改良物點交紀錄表

公告及封條

公告及封條

交付鑰匙

交付鑰匙

最後,工頭會將公告張貼於住戶之大門上,並將封條黏貼於門縫上,並請原所有權人交付完整鑰匙,完成點交作業。
