雨水箱涵施工 兼顧施工與通行 2020/03/30
技術大揭密
(安和路一段52巷的既有巷道)

(安和路一段52巷的既有巷道)

安坑輕軌在安和路一段施工居然遇到了雨水箱涵阻礙,該怎麼辦呢?於是施工團隊想到了要在旁邊重新施作一條新的箱涵,這樣就能讓施工衝突的舊雨水箱涵功成身退。但這邊還有安和路一段52巷的既有巷道車輛進出,那該怎麼辦呢?於是我們施作便橋暫時讓人車通行,現在就讓我們來看一下是怎麼辦到的吧!

  首先須將安和路一段52巷一側的擋土設施先完成,必須先打設鋼板樁、開挖及施作橫向型鋼支撐,這樣就可以開始施作便橋了。

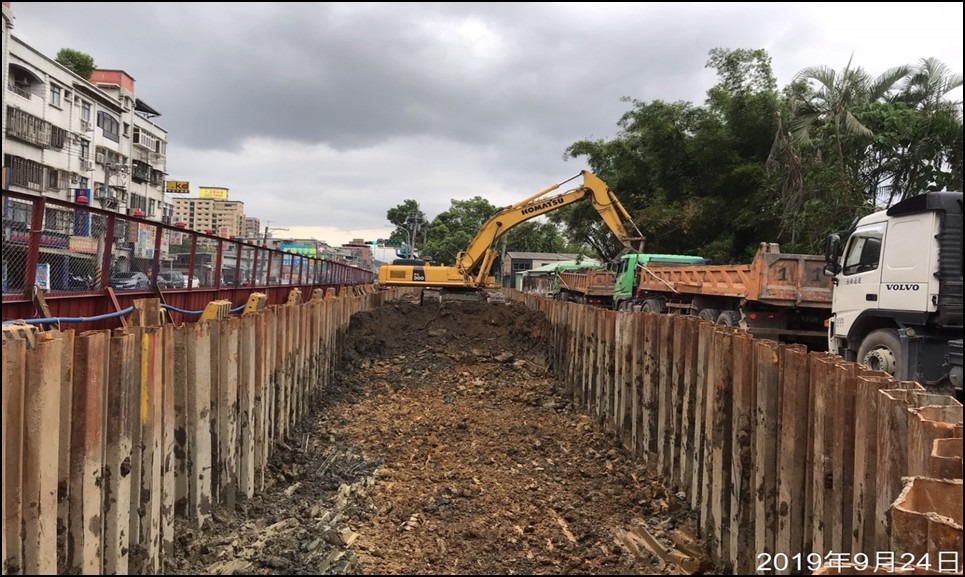

(鋼板樁打設及第一階段開挖出土)

(鋼板樁打設及第一階段開挖出土)

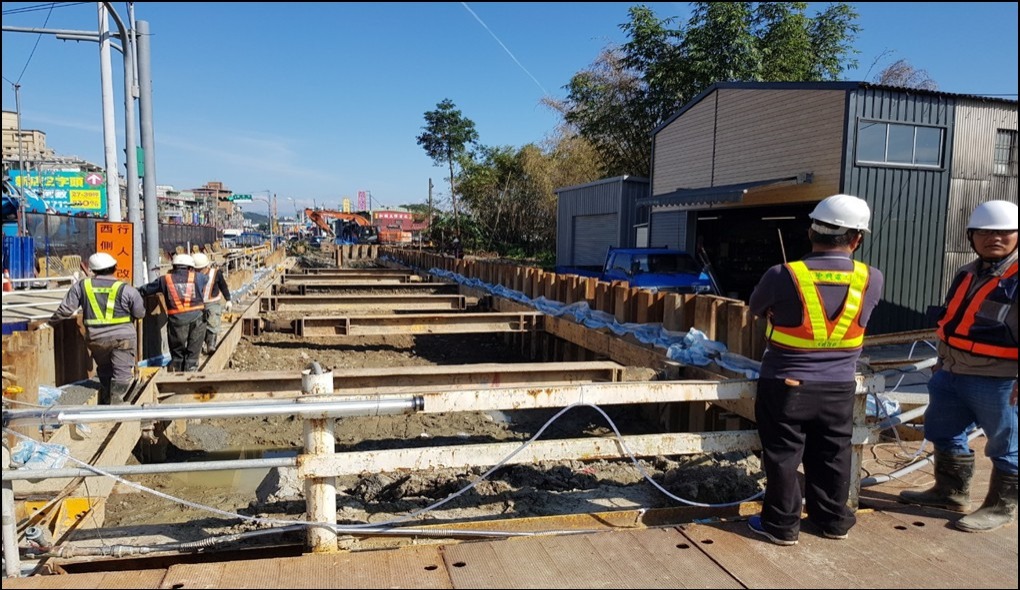

(第一階段開挖出土後,架設橫向型鋼支撐)

(第一階段開挖出土後,架設橫向型鋼支撐)

(支撐架設後,安和路一段52巷臨時改道,開始架設覆工板便橋)

(支撐架設後,安和路一段52巷臨時改道,開始架設覆工板便橋)

(覆工板便橋架設後,混凝土便道鋪築)

(覆工板便橋架設後,混凝土便道鋪築)

(便橋完成,照明及警示燈設置,即可改道通行了)

(便橋完成,照明及警示燈設置,即可改道通行了)

便橋完成,照明及警示燈設置後,52巷內的居民於是有了新的聯外通道,我們就能放心的施作下一階段另一側的鋼板樁、開挖、支撐及箱涵結構體了。

(改道後,施作箱涵結構)

(改道後,施作箱涵結構)

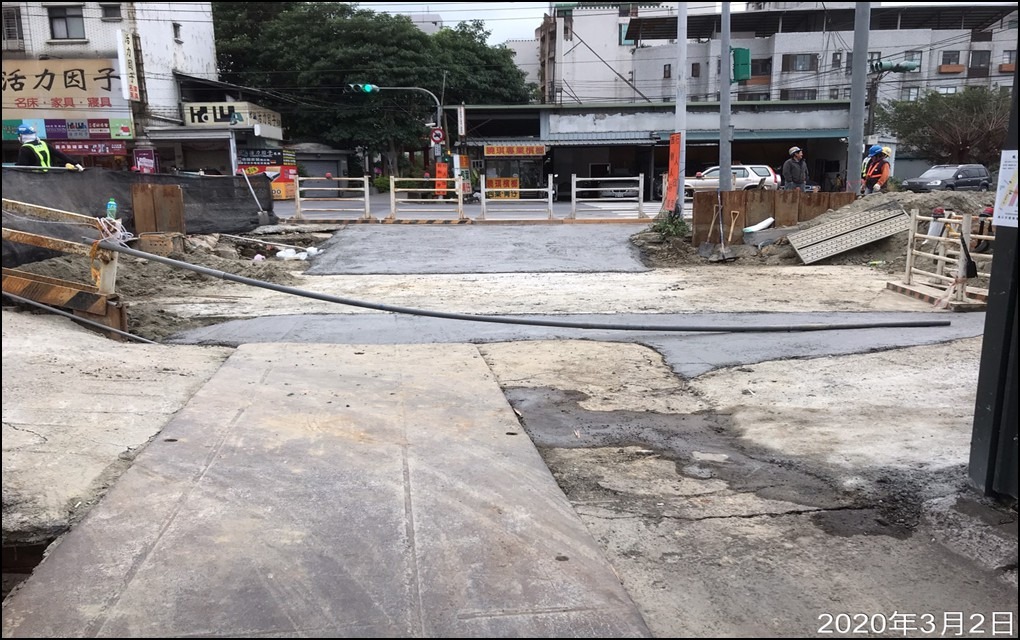

(箱涵結構完成後,重新鋪築巷口通道)

(箱涵結構完成後,重新鋪築巷口通道)

 最後箱涵都施作完成後,施工團隊將鋼板樁移除重新施作臨時路面,這樣我們輕軌工程就可以繼續施作,完工的目標又更邁進了一步了呢!

延伸閱讀

捷運車站怎麼「站」得穩?藏在地底和架在半空的穩固
2026/10/12
知識小百科
每天搭捷運看到的是月台、電扶梯與列車,是否想過偌大的車站為何可以穩穩「站」在地面上,甚至高高架在道路上呢?
MORE
一路有藝思Part4:三鶯線龍埔站(LB05)
2026/10/07
公共藝術篇
作品名稱:《時光行旅 - 龍埔站》本作品延續捷運三鶯線整體公共藝術設置計畫的主色彩計畫與「流動美學」概念。龍埔站因地理位置坐落於三峽區,故在全線色彩架構中被賦予了代表三峽的「水韻藍染」色系。
MORE
一路有藝思Part3:三鶯線橫溪站(LB04)
2026/10/05
公共藝術篇
本作品設置於橫溪站(LB04),在三鶯線整體的色彩與文化上位計劃中,本站歸屬於「水韻藍染」色系,並著重展現古城三峽悠遠歷史中的「原民文化」、「藍染文化」與多元族群風貌。
MORE
回到最上方
