進入內容區塊
:::
淡海輕軌綠山線 107年12月24日 通車營運
路線長度
7.34公里
經費
128.1億元
車站數量
11
捷運建置6大階段
1 可行性研究
2 綜合規劃階段
3 設計階段
4 施工階段
5 通車前置作業
6 完工通車
完工通車
107年12月24日綠山線通車
通車前置作業
107年10月31日綠山線達初勘條件報府
107年11月11日綠山線辦理初勘
107年12月10日綠山線交通部辦理履勘
107年12月19日綠山線交通部准予營運
施工階段
先期工程
開工:103年8月18日
完工:104年1月14日
綠山線、藍海線第一期主體工程
開工:103年11月23日
綠山線已於107年10月26日完成穩定性測試
設計階段
細部設計
已完成淡海輕軌綠山線細部設計
發包施工
103年11月7日淡海輕軌運輸系統計畫第一期統包工程決標
綜合規劃階段
環境影響評估
101年12月7日行政院環保署同意備查。
106年2月22日土石方數量變更環差報告環保署備查。
106年8月15日機廠配置及範圍、B06 站北移、B07 站至B08 站間線型調整環差報告經環保署同意備查。
107年2月13日G01站、B06站增設廁所設施環境影響說明書申請備查內容備查。
綜合規劃
102年2月25日
行政院核定綜合規劃報告。
可行性研究
99年6月8日
行政院核定可行性研究。
INTRODUCTION

簡介

臺北都會區以往的單核心發展型態導致市中心區負荷過重,造成交通擁擠、都市功能衰退等現象,往郊區發展已成必然趨勢,「淡海新市鎮」自民國81年奉行政院指示執行開發,其目的係以提供較廉價住宅之居住功能為主,預期將引進30萬人口,以紓解臺北都會區都市成長壓力,解決臺北都會區住宅不足及房價飆漲等問題。淡海新市鎮優質住宅政策及區域發展,亦須配合規劃完善聯外交通運輸系統,方能吸引人口遷移轉入、人力及產業等民間資源共同投入。另淡水地區主要聯外道路為省道臺2線、臺2乙線及縣道101,常於平日尖峰及假日之時,道路服務水準降至E級,交通狀況極為壅塞。打造淡海新市鎮大眾運輸系統建設將是攸關淡海新市鎮未來發展及解決淡水地區交通擁擠之重點政策,行政院於102年2月25日核定淡海輕軌運輸系統建設計畫,包含綠山線(紅樹林站─崁頂站)、藍海線第一期(淡水漁人碼頭站─濱海沙崙站)、藍海線第二期(淡水站─淡水漁人碼頭站),獲得交通部及營建署新市鎮開發基金大力出資補助,並由本府擔任建設主管機關。

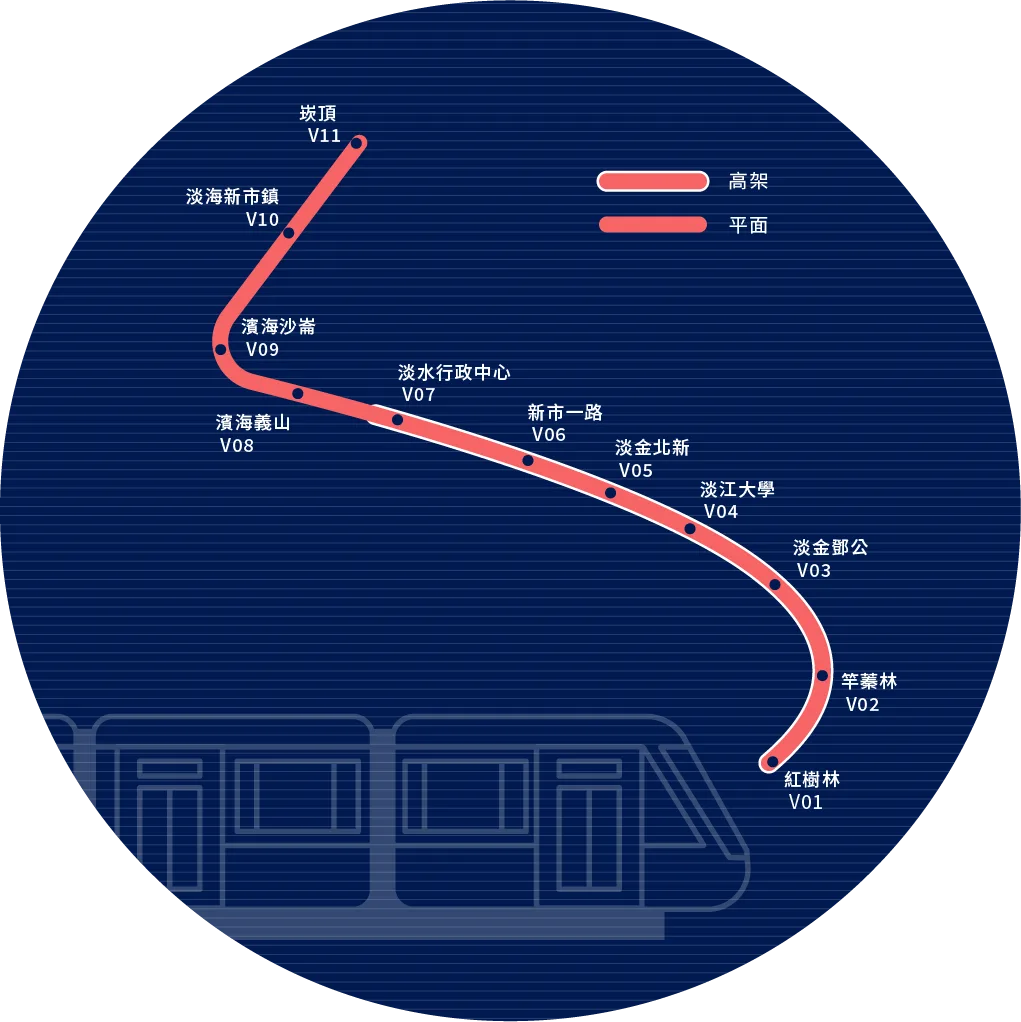

路線
型式
輕軌
區域

區域圖片
效益
淡海輕軌完工後,提供淡北運輸走廊新穎、便捷及舒適的運具選擇,轉移私人運具使用輕軌運輸系統,亦可紓解臺2線瓶頸交通問題,更可加速帶動淡水地區及淡海新市鎮城市風貌更新及區域發展。
回到最上方
