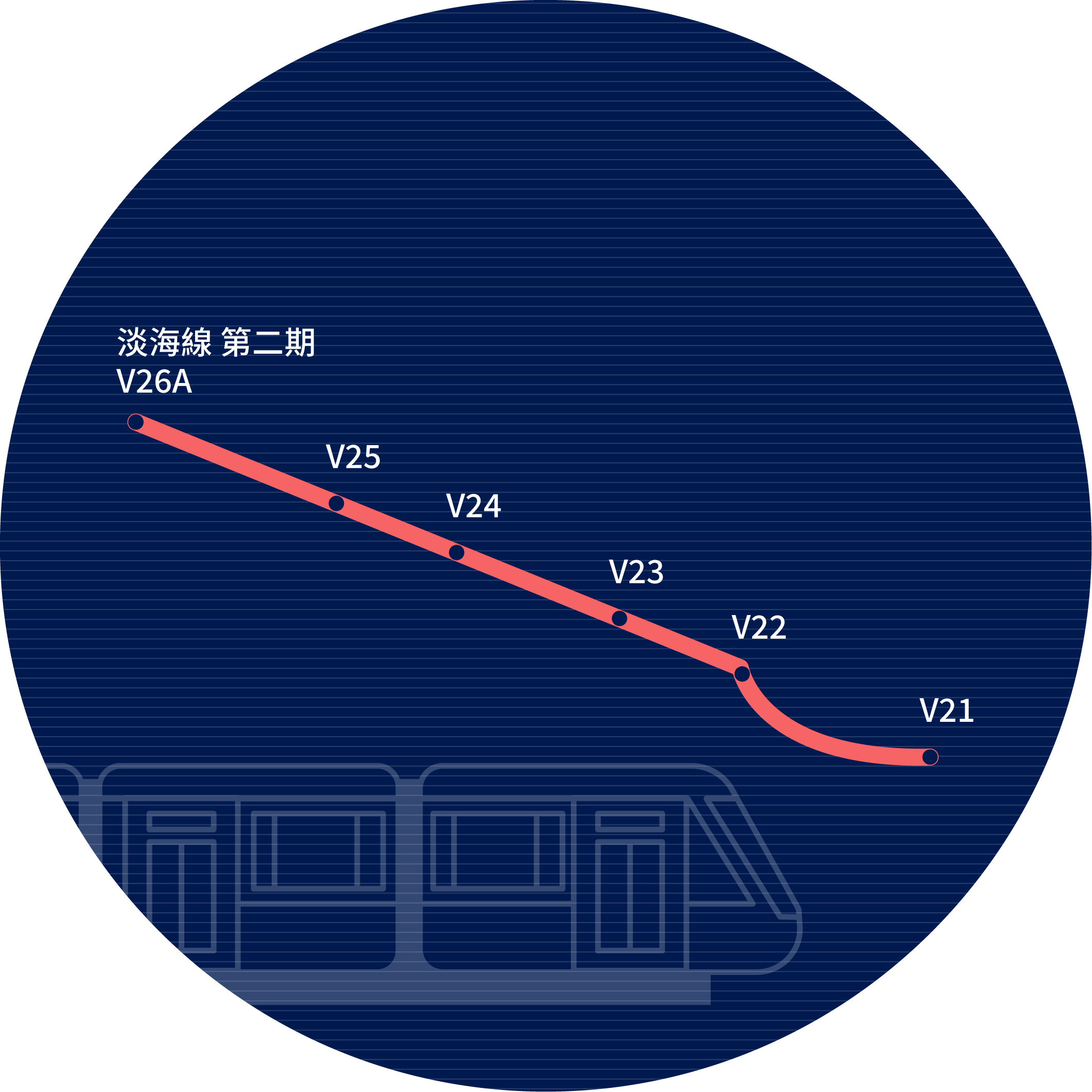

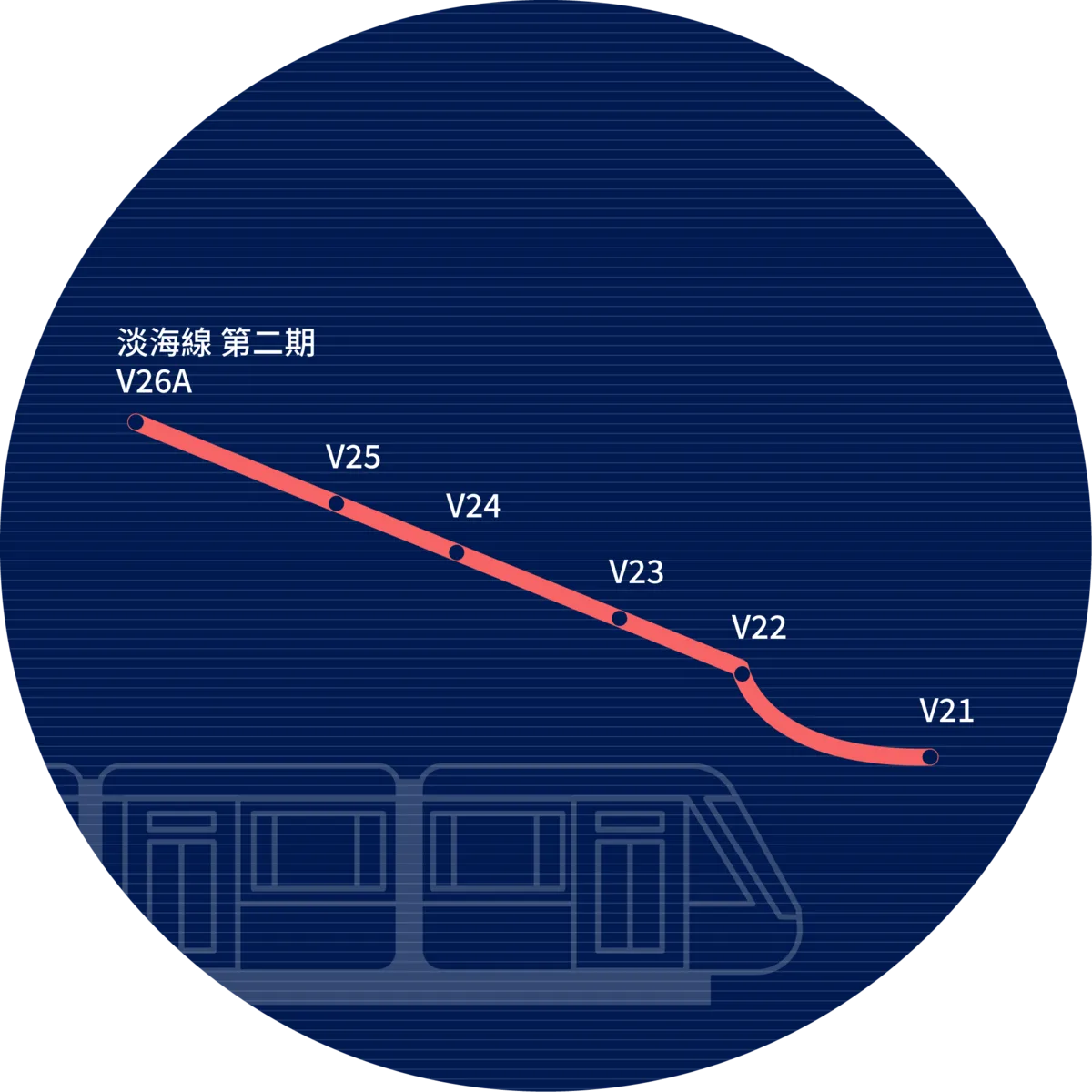

綜合規劃階段
環境影響評估
環境影響說明書於101年12月7日行政院環保署同意備查。
「淡海輕軌運輸系統(原淡水捷運延伸線工程)環境影響說明書環境影響差異分析報告(藍海線二期計畫路線及站名調整、新增V26A車站、土方量及餘土收容單位調整)」於112年3月20日行政院環保署同意備查。
綜合規劃
102年2月25日行政院核定綜合規劃報告。
刻正辦理修正計畫作業。
109年10月30日第1次提報,交通部於110年01月07日函復審查意見。
110年04月14日第2次提報,交通部於110年05月13日召開第1次初審會議。
110年09月14日第3次提報,交通部於110年11月10日召開第2次初審會議。
111年03月04日第4次提報,交通部於111年05月27日召開第3次初審會議。
111年11月30日第5次提報,交通部於112年04月18日函復審查意見。
112年06月08日第6次提報,交通部於112年09月08日召開審查委員會。
112年11月27日第7次提報,交通部於113年03月01日召開會議討論。
113年03月06日第8次提報,交通部於113年03月28日召開第2次審查委員會通過。
110年04月15日第9次提報,交通部於113年07月05日陳報行政院審議,並於113年09月12日函轉行政院審查意見。
113年10月24日第10次提報,交通部於114年02月13日函復審查意見。
都市計畫變更
「變更淡水都市計畫(配合淡海輕軌運輸系統第二期路網)」於112年5月19日辦理公開展覽30日,於5月30日召開公展說明會,於7月17日召開第1次專案小組會議,於8月2日辦理現勘及第2次專案小組會議,於12月20日召開第3次專案小組會議,目前於113年2月23日新北市都市計畫委員會第159次大會審議通過,於113年4月19日提報內政部審議,113年8月15日召開內政部都委會第1次專案小組會議,依專案小組審查意見修正後於113年11月1日再提報內政部續審,內政部於114年3月5日函請補正資料。
